案例题 某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。合同约定:
(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任。
(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。

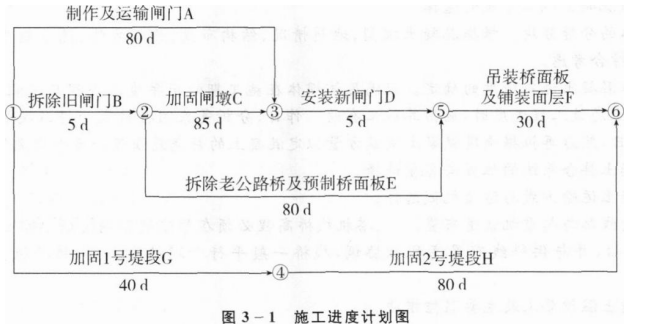

经监理单位批准的施工进度计划如下图3—1所示(假定各项工作均衡施工)。

在施工过程中发生了如下事件。
事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理。导致C工作推迟5天完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
事件5:在F工作中,承包人采取赶工措施,F工作20天完成。
【问题】
1.确定施工进度计划的工期,并指出关键工作。
2.分别分析事件1、事件2、事件3、事件4对工期的影响。
3.分别指出事件1、事件2、事件3、事件4承包人是否有权提出延长工期,并说明理由。
4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付违约金是多少。

正确答案
1.施工进度计划工期为125天。关键工作为B、C、D、F(或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。2.事件1:A工作为非关键工作,延误的时间未超过原有总时差,对工期没有影响。事件2:C为关键工作,影响工期5天。事件3:D为关键工作,影响工期为6天。事件4:G为非关键工作,原有总时差5天,影响工期3天。3.事件1:无权。理由;尽管由于非承包人原因造成的,但未影响工期。事件2:无权。理由:造成延期是承包人的责任。事件3:无权。理由:造成延期是承包人的责任。事件4:有权。理由:延期设计变更由发包人承担责任,根据合同约定,超出15%以上的部分所造成的延期由发包人承担,可向发包人提出2天的延期要求。4.该工程的实际完成时间为128天,承包人应支付逾期违约金10000元。
查看解析

相关试题

单选
工程测量中,使经纬仪水准管气泡居中的操作步骤是( )。
A 对中 B 照准 C 调焦 D 整平
查看
单选
下列描述边坡变形破坏的现象中属于松弛张裂的是( )。
A 土体发生长期缓慢的塑性变形 B 土体裂隙张开,无明显相对位移 C 土体沿贯通的剪切破坏面滑动 D 岩体突然脱离母岩
查看
单选
混凝土施工质量评定的标准主要有设计强度是否有足够的保证率和( )。
A 强度的均匀性是否良好 B 硬化后的混凝土是否符合设计标准 C 外观质量是否满足要求 D 混凝土结构内部各种性状的变化
查看
单选
闸门的合理使用年限最高为( )年。
A 20 B 30 C 50 D 100
查看
单选
重力坝坝体内部混凝土采用粉煤灰硅酸盐水泥的主要目的是( )。
A 提高强度 B 减少水化热 C 增加抗冻性 D 提高抗碳化性
查看
单选
下列内容中,不属于竣工决算审计监督和评价内容的是决算的( )。
A 真实性 B 合法性 C 效益性 D 时效性
查看
单选
根据《水利部关于调整水利工程建设项目施工准备开工条件得通知》(水建管[2017]177 号),不属于施工准备条件的是( )。
A 可行性研究报告已批准 B 环境影响评价文件已批准 C 办理施工报建 D 年度水利投资计划下达
查看
单选
根据《水利部办公厅关于调整水利工程计价依据增值税计算标准的通知》(办财务函【2019】448号),材料价格可以采用将含税价格除以调整系数的方式调整为不含税价格,
A 1.02 B 1.03 C 1.04 D 1.13
查看
单选
根据《水闸安全鉴定管理办法》(水建管[2008]214号),某水闸工程鉴定结论为:运用指标基本达到设计标准,工程存在一定损坏,经大修后,可达到正常运行。该水闸安
A 一 B 二 C 三 D 四
查看
单选
根据《水利部办公厅关于印发水利建设项目稽察常见问题清单(2021年版)的通知》(办监督[2021]195号) ,水利建设项目稽察发现的问题按性质可分( )类别。
A 2      B 3 C 4      D 5
