1.第一个汛期安全度汛考虑,主要考虑堤防的封闭性,所以非汛期必须完成:④涵身地基处理,⑤涵
身混凝土浇筑,⑦防洪闸施工,①堤身土方开挖、回填。

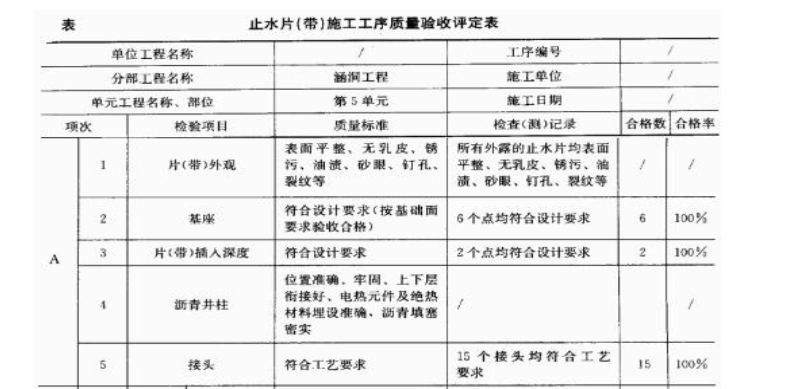

2.A代表主控项目,B代表一般项目,C代表100%,D代表75%,E代表合格。
3.2013年3月26日前完成与运行管理单位的工程移交手续不妥。
正确做法:2013年3月26日前完成与施工单位交接
4.图A及图B应重新绘制竣工图,要求如下:在说明栏内注明变更依据,在图标栏内注明竣工阶段和
绘制竣工图的时间、单位、责任人,监理单位应在图标上方加盖并签署“竣工图确认章”;
图C在原施工图上修改,要求如下:在说明栏内注明变更依据,加盖并签署竣工图章。
5.2013年5月底该工程竣工验收委员会对该泵站工程进行了竣工验收不妥。
理由:竣工验收应在工程建设项目全部完成并满足一定运行条件后1年内进行,一定运行条件是指:
泵站工程经过一个排水或抽水期
