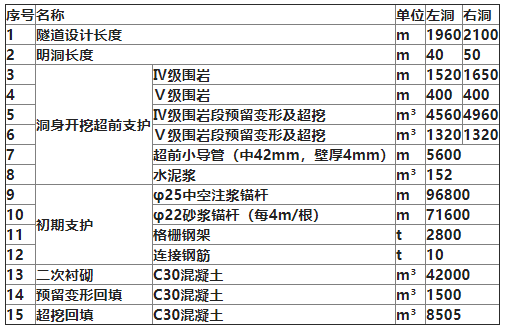

案例题 某独立分离式隧道,洞内纵坡为人字坡,双向开挖。隧道弃渣全部用于路基填筑,平均洞外出渣运距 1.30km.洞身开挖工程数量计算不考虑附属洞室等对断面面积的影响。混凝采用 60m2/h 搅站和,8m3搅运输车运输。搅拌站设于洞口,不考虑拌和站安拆。隧道主要参数见表 6.1。



注:IV级围岩设计开挖断面(不含预留变形及超挖)面积为 100级围岩设计开挖断面(不含预留变形及超挖)面积为110m,22 砂铺杆 298kg/m,砂锚杆垫板及螺母 106kg/套。


问题:

1请按《公路工程预算定额》(JTG/T 3832-2018)工程量计算规则列式计算隧道长度、IV级用岩的开挖数量.V级围岩的开挖数量、现浇 C30 混凝土衬砌数量、22砂浆锚杆数量。(计算结果保 3位小数)

2.编制施工图预算

正确答案
问题1:

(1)隧道长度=(1960-40+2100-50)÷2=1985m

(2)高压风水管、照明、电线路长度=(1960+2100)÷2=2030m

(3)Ⅳ级围岩开挖数量=(1520+1650)×100=317000m3

(4)Ⅴ级围岩开挖数量=(400+400)×110=88000m3

(5)现浇C30混凝土衬砌数量:42000m3

(6)Ф22砂浆锚杆数量=71600×2.98+71600÷4×1.06=232342kg=232.342t

问题2:

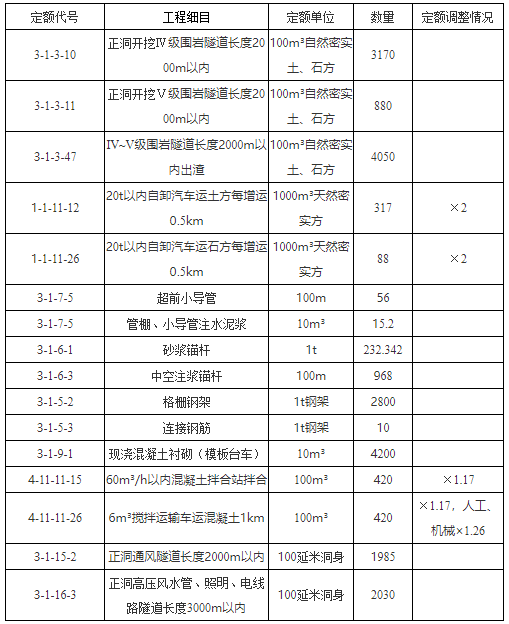

施工图预算涉及的定额代号、单位、数量、定额调整等内容见下表。



问题3:

定额建筑安装工程费21500万元,已累进方法计算:

建设项目信息化费=500×0.6%+(1000-500)×0.452%+(5000-1000)×0.356%+(10000-5000)×0.285%+(21500-10000)×0.252%=62.73(万元)

工程保险费=建筑安装工程费(不含设备费)×0.4%=(29600-4650)×0.4%=99.8(万元)
