1.业主的做法正确,供水方案的变更属于对工程设计有重大修改,施工组织设计的修改或补充涉及原则的重大变更,需履行原审批手续。安装公司完成内部编制、审核、审批程序后,由安装公司项目经理或其授权人签章后,向监理报批。

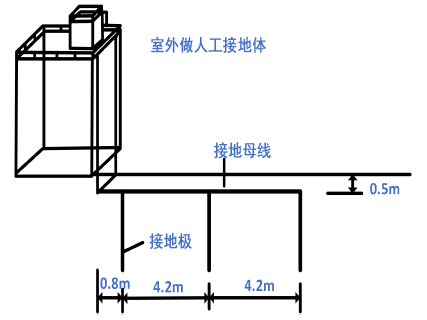

2.(1)图中接地母线埋深 0.5m 不符合规定。接地装置顶面埋设深度不应小于 0.6m,且应在冻土层以下。(2)图中接地极间距 4.2 米不符合规定;圆钢、角钢、铜管、铜棒、铜管等接地极应垂直埋入地下,间距不应小于 5m。(3)图中接地极距外墙 0.8 米不符合规定;人工接地体与3.(1)报警阀的安装应在供水管网试压、冲洗合格后进行。
(2)安装时先安装水源控制阀、报警阀,然后进行报警阀辅助管道的连接。
(3)水源控制阀、报警阀与配水干管的连接应使水流方向一致。
4.建设工程竣工验收备案还需具备的条件:工程质量监督机构已经出具工程质量监督报告。已办理工程监理合同登记核销及施工合同备案核销手续。
建设单位还应补全:(1)法律、行政法规应当由规划、环保等部门出具的认可文件或者准许使用文件。(2)法律规定应当由消防部门出具的对大型的人员密集场所和其他特殊建设工程验收合格的证明文件。(3)法律法规规定的必须提供的其他文件。
