分析

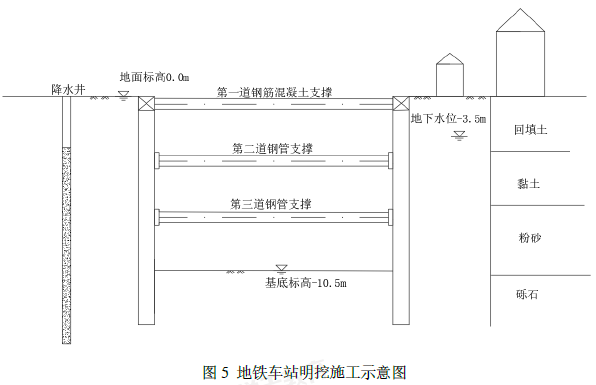

案例题 某公司承建一车站基坑工程,位于城市商业中心,基坑周边有数座高层建筑。围护结构采 用咬合桩结构,共设置三道内支撑,其中第一道为钢筋混凝土支撑,其余两道为钢管支 撑,地面标高为 0.0m,地下水位标高为-3.5m,基底标高为-10.5m,基坑周边设置管井降 水,基坑开挖示意图如 5 所示。项目部按照要求编制了施工组织设计。

事件一:施工前,建设单位委托当地一家具有相关资质的监测单位进行监测。监测单位编制监测方案,经过审批后,进行测量作业,基坑开挖监测项目有建筑物沉降、围护墙顶垂直位移、支撑轴力、立柱结构竖向、水平位移等。
事件二:项目部在开挖过程中,发生围护结构渗水,情况比较严重,直接封堵困难,项目部采取措施进行处理。
事件三:基坑开挖完毕,对周边高层建筑物监测发现,建筑物沉降过大,项目部紧急采取了针对性的措施。
【问题】
1. 请计算出基坑开挖过程中降水深度。(4 分)
2. 事件一中,基坑的检测项目还应包括哪些?(7 分)
3. 事件二中,针对围护结构渗漏严重的情况,项目部应该如何处理。(3 分)
4. 写出施工组织设计的编制审批流程。(6 分)
5. 分析事件三中建筑物沉降的原因,应当采取哪些补救技术措施?(10 分)

正确答案
1. 基坑范围内地下水位应降至基础垫层以下不小于 0.5m,降水深度为:10.5+0.5=11m。
2. 基坑监测还应包括:
(1)地表沉降;
(2)建筑物倾斜;
(3)道路(管线)沉降;
(4)围护墙水平位移;
(5)周边土体水平位移;
(6)地下水位;
(7)道路、建筑物、围护结构裂缝。
3. 如果渗漏较为严重直接封堵困难时,则应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨酯或双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。
4. 项目负责人主持编制,报企业技术负责人审批签字盖企业公章后,报监理单位。经总监理工程师审批签字盖执业印章,报建设单位备案后方可实施。
5. 建筑物沉降的原因:
原因 1:降水(地下水位下降)会使土体空隙增加,导致土体产生竖向变形。
原因 2:基坑围护结构向内侧变形,引发土体竖向位移(变形)。
原因 3:降水井布置在坑外,导致坑外水位下降过快。
补救措施:降水井布置在基坑内部,坑外回灌,土体加固,建筑物地基加固托换,注浆,加密监测。
查看解析

相关试题

单选
下列关于主要防护结构地下连续墙特点的叙述,错误的是( )。
A 刚度大,开挖深度大,可适用于所有地层 B 强度大、变位小、隔水性好,同时可以兼作主体结构的一部分 C 可临近建筑物、构筑物使用,环境影响大 D 造价高
查看
单选
下列关于改性沥青混合料压实成型,说法正确的是( )。
A 初压开始温度不低于160℃,碾压终了的表面温度不低于90℃ B OGFC混合料宜采用12t以上的振动压路机碾压 C 振动压实应遵循“紧跟、慢压、高频、低幅”的原则 D 改性沥青SMA混合料宜采用轮胎压路机碾压
查看
单选
下列关于孔道压浆的说法错误的是( )。
A 水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa B 压浆作业,每一工作班应留取不少于3组试块,标养28d,以其抗压强度作为水泥浆质量的评定依据 C 封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的75%,且不低于30MPa D 孔道内的水泥浆强度达到设计规定后方可吊移预制构件;设计未要求时,应不低于水泥浆设计强度的75%
查看
单选
沥青混合料结构组成中,悬浮-密实结构的特点是( )。
A 黏聚力较高,内摩擦角较小,高温稳定性较差 B 黏聚力较高,内摩擦角较大,高温稳定性较差 C 黏聚力较低,内摩擦角较小,高温稳定性较好 D 黏聚力较低,内摩擦角较低,高温稳定性较好
查看
单选
测定混凝土抗压强度时,应以边长( )mm的立方体标准试件为准。
A 100 B 150 C 200 D 250
查看
单选
由甲方采购的HDPE膜材料质量抽样检验,应由( )双方在现场抽样检查。
A 供货单位和建设单位 B 施工单位和建设单位 C 供货单位和施工单位 D 施工单位和设计单位
查看
单选
关于明挖法一级土质基坑支护结构及周围土体监测项目的说法,正确的是( )。
A 支撑轴力为应测项目 B 坑底隆起为应测项目 C 锚杆拉力为可测项目 D 地下水位为宜测项目
查看
单选
钻孔灌注桩施工中灌注水下混凝土时,导管底端至孔底的距离应为( )m。
A 0.2~0.4 B 0.3~0.5 C 0.4~0.6 D 0.5~0.7
查看
单选
热力管道对接管口时,应检查管道( ),在距接口中心200mm处测量,允许偏差0~lmm。
A 偏差 B 焊接口 C 平直度 D 质量
查看
单选
工程量清单中的措施项目为( )项目:
A 固定 B 可调 C 风险 D 暂列
查看
