分析

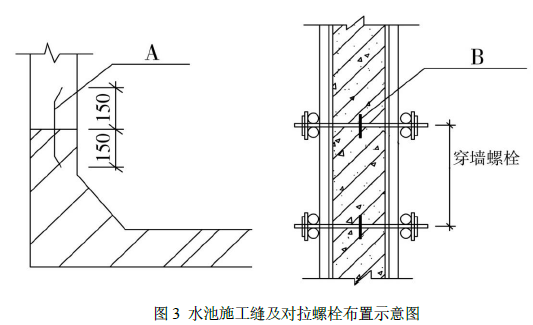

案例题 某市新建污水处理厂,其中二次沉淀池采用圆形(外径 16m)无盖整体式现浇无粘结 预应力钢筋混凝土结构,基础底板以上墙体施工缝处采取防水措施,池壁模板采用对拉螺 栓进行加固,如图 3。外侧模板设置斜撑,保证整体稳定性。沿池壁四周有 4 个锚固肋, 锚固肋宽度为 1m,无粘结预应力筋一端的张拉工作长度及锚具长度之和为 0.8m。

事件一:项目部编制了施工方案,列出池壁施工主要工序:①内模安装;②外模安 装;③绑扎钢筋;④浇筑混凝土;⑤安装无粘结预应力筋;⑥张拉无粘结预应力筋。同 时,明确了各工序的施工技术措施,方案中还包括该无盖沉淀池的满水试验,试验流程 为:试验准备→水池注水→C→D→整理试验结论。
事件二:池壁养护结束后,拆模期间发现局部出现露筋现象。项目部要求仔细查找该质量问题的原因。
【问题】
1. 写出图中 A、B 构件的名称。(2 分)
2. 计算每段无粘结预应力筋下料最小长度 L。(计算结果保留两位小数)(6 分)
3. 请将池壁施工的工序按常规流程进行排序。(用序号和→排序)(4 分)
4. 写出满水试验流程中 C 和 D 的名称。(2 分)
5. 试分析池壁出现露筋问题的可能原因。(6 分)

正确答案
1. A 是金属止水带(止水钢板);B 是止水环(止水片)。
2. 池体直径为 16m,池体周长为 3.14×16=50.24m。
池壁有四个锚固肋,应分为两个张拉段,张拉段长度超过 25m,宜采用两端张拉。

每个张拉段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚固长度。
则每段无粘结预应力筋下料长度为 L=50.24/2+0.8×2+1=27.72m。
3. ①→③→⑤→②→④→⑥。
4. C:水池内水位观测;D:蒸发量测定。
5. ①垫块:未设置,垫块厚度偏小,数量不足,间距过大。(保护层厚度不足)
②钢筋:施工过程中,由于踩踏等导致钢筋移位、变形。未设置马凳。钢筋连接不牢固,间距过小,过密。
③模板:强度、刚度、稳定性不足,漏浆,拼缝不严密,支撑不牢靠,拆模过早,不均匀沉降。
④混凝土:原材料不合格,级配不准确,粗骨料直径过大,过振,漏振,坍落度过小。
查看解析

相关试题

单选
下列关于主要防护结构地下连续墙特点的叙述,错误的是( )。
A 刚度大,开挖深度大,可适用于所有地层 B 强度大、变位小、隔水性好,同时可以兼作主体结构的一部分 C 可临近建筑物、构筑物使用,环境影响大 D 造价高
查看
单选
下列关于改性沥青混合料压实成型,说法正确的是( )。
A 初压开始温度不低于160℃,碾压终了的表面温度不低于90℃ B OGFC混合料宜采用12t以上的振动压路机碾压 C 振动压实应遵循“紧跟、慢压、高频、低幅”的原则 D 改性沥青SMA混合料宜采用轮胎压路机碾压
查看
单选
下列关于孔道压浆的说法错误的是( )。
A 水泥浆的强度应符合设计要求,设计无要求时不得低于30MPa B 压浆作业,每一工作班应留取不少于3组试块,标养28d,以其抗压强度作为水泥浆质量的评定依据 C 封锚混凝土的强度等级应符合设计要求,不宜低于结构混凝土强度等级的75%,且不低于30MPa D 孔道内的水泥浆强度达到设计规定后方可吊移预制构件;设计未要求时,应不低于水泥浆设计强度的75%
查看
单选
沥青混合料结构组成中,悬浮-密实结构的特点是( )。
A 黏聚力较高,内摩擦角较小,高温稳定性较差 B 黏聚力较高,内摩擦角较大,高温稳定性较差 C 黏聚力较低,内摩擦角较小,高温稳定性较好 D 黏聚力较低,内摩擦角较低,高温稳定性较好
查看
单选
测定混凝土抗压强度时,应以边长( )mm的立方体标准试件为准。
A 100 B 150 C 200 D 250
查看
单选
由甲方采购的HDPE膜材料质量抽样检验,应由( )双方在现场抽样检查。
A 供货单位和建设单位 B 施工单位和建设单位 C 供货单位和施工单位 D 施工单位和设计单位
查看
单选
关于明挖法一级土质基坑支护结构及周围土体监测项目的说法,正确的是( )。
A 支撑轴力为应测项目 B 坑底隆起为应测项目 C 锚杆拉力为可测项目 D 地下水位为宜测项目
查看
单选
钻孔灌注桩施工中灌注水下混凝土时,导管底端至孔底的距离应为( )m。
A 0.2~0.4 B 0.3~0.5 C 0.4~0.6 D 0.5~0.7
查看
单选
热力管道对接管口时,应检查管道( ),在距接口中心200mm处测量,允许偏差0~lmm。
A 偏差 B 焊接口 C 平直度 D 质量
查看
单选
工程量清单中的措施项目为( )项目:
A 固定 B 可调 C 风险 D 暂列
查看
