1.A 是钻孔垂直度不符合要求;
B 是特殊地层控制钻孔速度、控制泥浆性能、钢筋骨架完成后及时灌注混凝土;
C 是混凝土灌注时堵管;
D 是混凝土灌注时钢筋笼上浮;
E 是桩身混凝土夹渣或断桩。
2.(1)需要设置伸缩缝的道数为:5+1=6 道;
(2)湿接头数量:
①第一联和第五联浇筑湿接头的道数为:(3-1)×2=4 道;
②中间三联浇筑湿接头的道数为:(4-1)×3=9 道;
③本标段需要浇筑湿接头的数量为:4+9=13 道。
3.(1)张拉程序:0→初应力(10%~15%σcon)→张拉控制应力σcon(持荷 2min 锚固);
(2)属于专项应急预案。

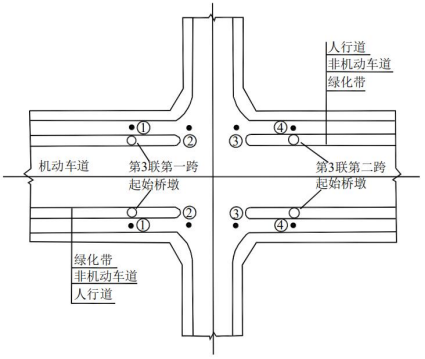

4.(1)第三联第一跨起始桥墩上方不需要设置预应力筋;
原因是:本处桥墩位于第二联和第三联交界处,需要设置伸缩装置。
(2)第三联第二跨起始桥墩上方需要设置预应力筋;
原因是:梁跨体系转换后,本处桥墩上方桥跨连接处会产生负弯矩区,需要设置预应力筋补强,防止连接处出现裂缝。
5.(1)应设置在①和④处;
(2)定机、定人、定岗。
