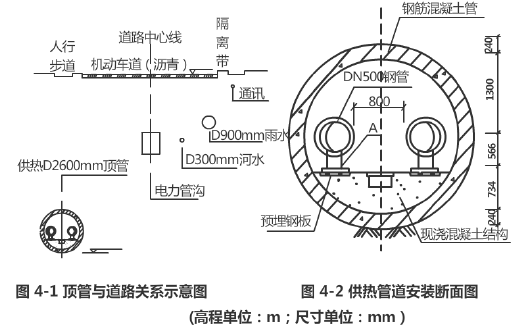

1.根据图4-2,指出供热管道顶管段属于哪种管沟敷设类型?
属于不通行管沟敷设方式。
2.顶管临时占路施工需要哪些部门批准?
临时占路需要交通管理部门、道路管理部门、市政工程行政主管部门批准。
3.为满足绿色施工要求,项目部可采取哪些泥浆处理措施?
①施工场地应设置排水沟及沉淀池,循环利用。
②防止泥浆泄露外流污染环境。
③泥浆应采用专用罐车外弃。
4.如出现道路沉陷,项目部可利用现场材料采取哪些应急措施?
①采用注浆设备对沉陷处进行注浆加固处理。
②采用钢板跨越铺设在沉陷位置,保证交通安全。
③设置围挡、防撞墩等设施导行交通。
5.指出构件A的名称,简述构件A安装技术要点。
构件A为管道支架,
①安装位置正确,标高和坡度满足设计要求。
②安装平整,埋设牢固。支架结构接触面应洁净、平整。
③支架与预埋钢板应按设计焊接牢固。
④按设计做防腐处理。
