案例题 某办公楼工程,地下一层,地上十二层,钢筋混凝土框架结构。基础形式采用筏形基础,混凝土强度等级为C40P6。甲公司总承包施工。
事件一:项目部进场后,项目经理指示项目技术负责人编制施工进度计划,并评估项目总工期,项目技术负责人编制了相应施工进度安排(如图1 所示),报项目经理审核。项目经理提出:施工进度计划不等同于施工进度安排,还应包含相关施工计划必要组成内容,要求技术负责人补充。项目经理部能够识别进度计划的变更风险,并在进度计划变更前制定了预防风险的措施。

图1:施工进度计划网络图(时间单位:周)
事件二:甲公司将施工进度计划网络图报送监理单位审批,总监理工程师发现E、G 工作均应在B 工作完成后才能开始。甲公司按监理单位提出的工序要求调整了进度计划,各项工作持续时间不变。监理单位要求甲公司在计划实施中确保修改后的进度计划总工期与原计划总工期保持不变。原计划各项工作相关参数见表1。

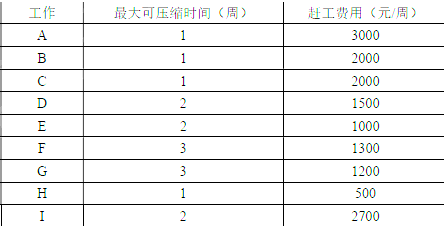

表1:相关参数表

事件三:外墙外保温工程采用粘贴保温板薄抹灰外保温系统,针对其中定型产品,供应商提供了型式检验报告(有效期没有超过2 年)。保温板材与基层的连接方式、拉伸粘结强度和粘结面积比符合设计要求。
保温层采用锚固件固定,锚固件数量、位置等符合设计和施工方案的要求。外墙节能工程完工后,在监理工程师见证下,施工单位对外墙节能构造钻芯检验和外墙传热系数进行实体检验,检验结果不符合标准的规定。
建设单位再次委托有资质的检测机构扩大一倍数量再次检验,仍然不符合规定,检测机构给出不符合设计要求的结论。
【问题】
1.事件一中,项目技术负责人还应补充哪些施工进度计划的组成内容?根据施工进度计划网络图,求出总工期,写出关键线路(用编号表示)。参考参数标注示例,分别写出工作E、H 剩余两项参数。
2.进度计划变更前预防风险的措施有哪些? 进度计划变更可包括哪些内容?
3.事件二中,计算修改后的总工期,写出关键线路(以工作表示)。从赶工费最优的角度考虑,写出应压缩的工作项,每项工作压缩天数,列式计算所需赶工费用(元)。
4.进度网络计划的优化目标有哪些?工期优化选择优化对象应考虑哪些因素?进度计划调整的方法有哪些?
5.外墙外保温系统有哪些?补充锚固件固定时应符合设计和施工方案的其他指标。针对外墙外保温施工和实体检验过程中的不妥之处给出正确做法。外墙节能构造实体检验不符合设计要求时,应如何处理?

正确答案
1.
(1)除已编制得相应施工进度安排,还应补充的内容有:编制说明;资源需求计划;进度保证措施。
(2)总工期:T=3+5+12+4=24 周;关键线路:①→②→③→⑦→⑧。
(3)E 工作:最迟完成时间15 周;自由时差0 周;
H 工作:总时差5 周,自由时差5 周。
2.
(1)预防风险的措施:组织措施,技术措施,经济措施,沟通协调措施。(每项0.5 分,满分1 分)
(2)进度计划变更可包括下列内容:工程量或工作量;工作的起止时间;工作关系;资源供应。

3.
(1)修改后的总工期:T=3+8+12+4=27 周;关键线路:A→B→G→I。
(2)应压缩的工作项有B、E、G。
(3)B 工作压缩1 周,花费2000 元;E 工作压缩1 周,花费1000 元;G 工作压缩2周,花费2×1200=2400 元。所需赶工费用=2000+1000+2400=5400 元。
4.
(1)优化目标有:工期目标、费用目标、资源目标。
(2)1)缩短持续时间对质量和安全影响不大的工作;2)有备用资源的工作;3)缩短持续时间所需增加
的资源、费用最少的工作。

(3)关键工作的调整、改变某些工作间的逻辑关系、剩余工作重新编制进度计划、非关键工作调整、资源调整。

5.
(1)粘贴保温板薄抹灰外保温系统;胶粉聚苯颗粒保温浆料外保温系统;EPS 板现浇混凝土外保温系统;
EPS 钢丝网架板现浇混凝土外保温系统;胶粉聚苯颗粒浆料贴砌EPS 板外保温系统;现场喷涂硬泡聚氨酯外保温系统。
(2)还应有:锚固深度、胶结材料性能和锚固力(锚固力应做现场拉拔试验)。
(3)正确做法:外墙传热系数的实体检验,应在监理工程师见证下,由建设单位委托有资质的检测机构实施。
(4)查找原因,对建筑节能的影响程度进行计算或评估,采取技术措施予以弥补或消除后重新进行检测,合格后方可通过验收。
查看解析

相关试题

单选
重点设防类的建筑与市政工程,其抗震设防类别为( )。
A 甲类 B 乙类 C 丙类 D 丁类
查看
单选
防水材料施工时,改性石油沥青密封材料施工的环境最高气温是( )。
A 25℃ B 30℃ C 35℃ D 40℃
查看
单选
预制混凝土楼板在混凝土梁或圈梁上的支承长度不应小于( )mm。
A 80 B 90 C 100 D 120
查看
单选
混凝土结构的裂缝控制分为( )个等级。
A 二 B 三 C 四 D 五
查看
单选
防水混凝土中所用砂宜选用坚硬、抗风化性强的中粗砂,其含泥量和泥块含量分别不宜大于( )。
A 1%;1% B 1%;3% C 3%;1% D 3%;3%
查看
单选
关于后浇带设置和处理的说法,正确的是( )。
A 若设计无要求,至少保留7d后再浇筑 B 填充后浇带,可采用高膨胀混凝土 C 膨胀混凝土强度等级与原结构强度相同 D 填充混凝土保持至少14d的湿润养护
查看
单选
关于暗龙骨吊顶施工工艺,下列说法正确的是( )。
A 主龙骨间距不大于1500mm B 吊杆距主龙骨端部距离不得超过400mm C 跨度大于15m 的吊顶,应在主龙骨上,每隔20m 加一道大龙骨 D 纸面石膏板的长边(即包封边)应沿纵向次龙骨铺设
查看
单选
关于混凝土小型空心砌块砌体工程施工叙述错误的是( )。
A 施工所用的小砌块的产品龄期不应小于28d B 小砌块砌筑时表面有浮水时不得施工 C 砌体水平灰缝的砂浆饱满度不得低于90%,竖向灰缝饱满度不得低于80%; D 临时间断处应砌成斜槎,斜槎水平投影长度不应小于斜槎高度
查看
单选
某大楼主体结构分部工程质量验收合格,则下列说法错误的是( )。
A 该分部工程所含分项工程质量必定合格 B 该分部工程质量控制资料必定完整 C 该分部工程观感质量验收必定符合要求 D 该单位工程质量验收必定合格
查看
单选
下列不属于模板支架检查评定保证项目的是( )。
A 施工方案 B 施工荷载 C 支架拆除 D 交底与验收
查看
