案例题 如图所示为某三层办公楼卫生间部分排水系统图及平面图,试根据说明、系统图和平面图,根据《建设工程工程量清单计价规范》(GB50500-2013)及计价依据的相关规定,按题目要求和步骤计算。


说明:

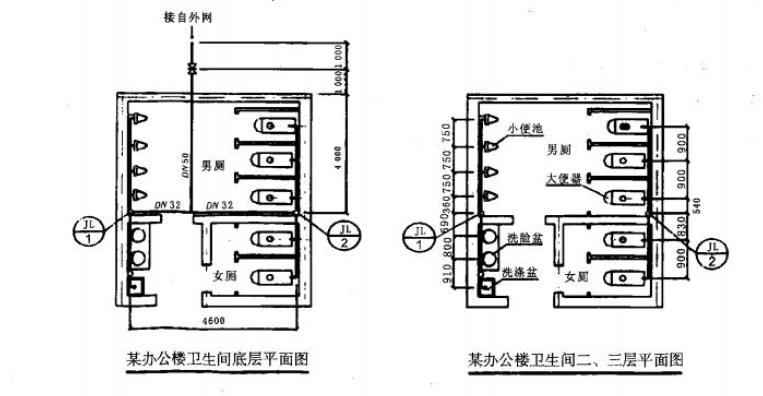

1.办公楼层高为3m,图中平面尺寸以mm 计,标高以m 计。
2.给水管材采用PPR 管,热熔连接。管道明敷,安装完毕后,需进行水压试验,消毒、冲洗。给水管道安装共需支架用量16kg(其中DN15 的管道支架用量2kg,DN20 的管道支架用量4kg,DN25 的管道支架用量8kg,DN32 的管道支架用量2kg),支架除轻锈,先刷红丹防锈漆两遍,再刷银粉漆两遍,埋地管道挖土方不计。
3.给水管道穿外墙采用刚性防水套管,穿楼板采用普通钢套管(钢套管规格按相应给水管公称直径放大二号考虑)。给水管道工程量计算至大便器、小便器、洗脸盆、洗涤盆等支管的连接处。
4.卫生器具的选型分别为:台下式洗脸盆、洗涤盆(单嘴)、自闭式冲洗阀蹲便器、普通式挂斗小便器。
【问题】
1.计算出所有给水管道的定额工程量,并写出其计算过程。

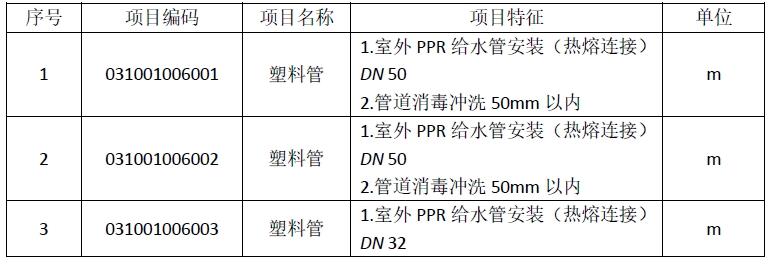

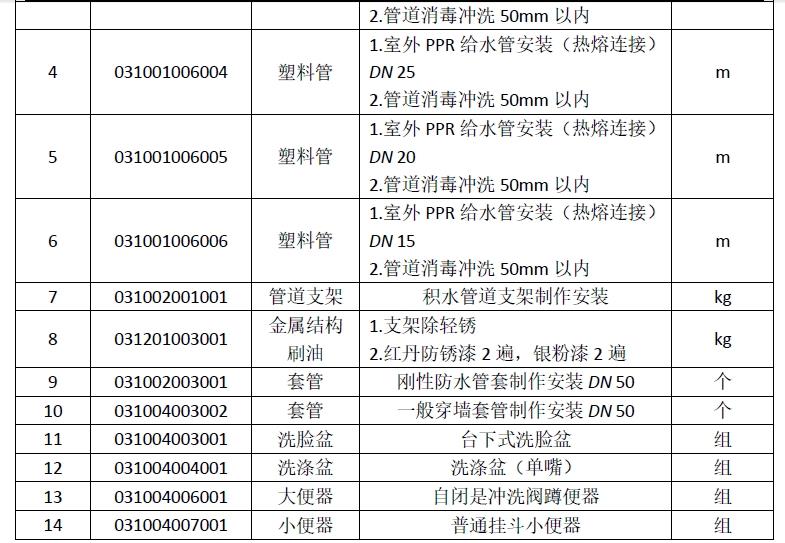

2.编制出题中给排水工程涉及的全部分部分项工程量清单项目。

正确答案

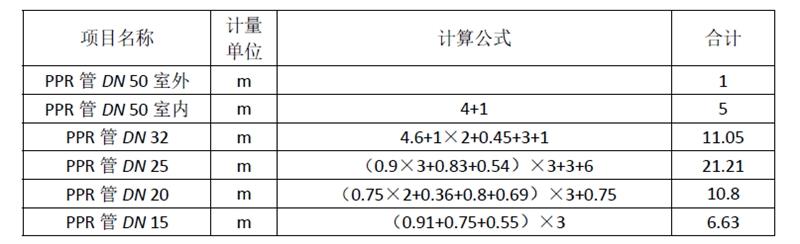

1.

2.

查看解析

相关试题

单选
建筑安装工程直接费中的人工费是指()。
A 直接从事建筑安装工程施工的生产工人及机械操作人员和材料管理人员支出的总费用 B 直接从事建筑安装工程施工的生产工人以及机械操作人员支出的总费用 C 直接从事建筑安装工程施工的生产工人开支的各项费用 D 直接从事施工现场工作的所有工人开支的各项费用
查看
单选
压力等级比较低,压力波动、振动及震荡均不严重的管道系统采用法兰连接时,其连接法兰的形式为()。
A 平焊法兰 B 对焊法兰 C 翻边活动法兰 D 对焊活套法兰
查看
单选
在低温环境中,不宜使用的电缆是()。
A 耐热聚氯乙烯电缆 B 普通交联聚乙烯电缆 C 聚氯乙烯绝缘电缆 D 乙丙橡皮绝缘电缆
查看
单选
单台电机质量在()t 的,为中型电机。
A 2~20 B 3~30 C 5~35 D 8~40
查看
单选
工件经热处理后,其强度、硬度较退火为高,而且生产周期短,能耗低,故在可能的情况下应优先考虑,此种热处理工艺为()。
A 正火工艺 B 淬火工艺 C 回火工艺 D 高温回火工艺
查看
单选
依据《通用安装工程工程量计算规范》(GB50856—2013),项目安装高度若超过基本高度时,应在“项目特征”中描述,下列说法错误的是()。
A 电气设备安装工程5m B 建筑智能化工程6m C 机械设备安装工程10m D 刷油、防腐蚀、绝热工程6m
查看
单选
依据《通用安装工程工程量计算规范》(GB50856-2013)的规定,执行“工业管道工程”相关项目的有()。
A 厂区范围内的各种生产用介质输送管道安装 B 厂区范围内的各种生活介质输送管道安装 C 厂区范围内生产,生活共用介质输送管理安装 D 厂区范围内的管道除锈,刷油及保温工程
查看
单选
双盘法兰铸铁管常应用于()。
A 室外给水工程 B 室外排水工程 C 水处理厂输送污水 D 输送硫酸及碱类介质
查看
单选
常用于清理铸件的毛边、飞刺、浇铸冒口及铸件中缺陷的切割方法为()。
A 氧一乙炔切割 B 氧溶剂切割 C 等离子弧切割 D 碳弧气割
查看
单选
电弧电压的选择决定要素是()。
A 电流 B 焊条直径 C 焊条厚度 D 电弧长
查看
