案例题 某施工单位承接了一座多跨变截面预应力混凝土连续箱桥梁,大桥分为上下游两幅,每幅单箱顶板宽10.5m,底板宽6m。大桥采用钻孔灌注桩基础,双柱式桥墩(墩柱高15m至26m不等),普通钢筋混凝土盖梁。

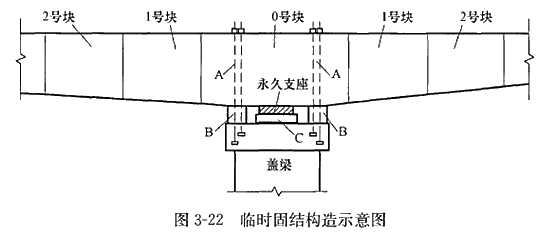

上部结构0号采用墩顶混凝土现浇施工,临时固结构造示意图如下图。

其他梁段(1~19号)采用预制场长线法台座预制,悬臂吊机拼装。各梁段之间腹板采用剪力齿衔接,环氧树脂粘合。施工中加强测量管理,各梁段施工按照设计标高安装定位,控制好全桥线形。
1~19号梁段长线法预制,悬拼安装施工工序为:吊机安装及调试→梁端就位→①→节段胶结层涂抹→②→胶结层养护至固化→③→吊机解钩,前移至下一个节段施工。
2020年4月10日,工程施工中由于操作失误导致梁体坠落,当场死亡2人,2020年5月15日,有一名伤者不治身亡。
【问题】
1.写出图中A、B、C结构的名称。
2.长线法预制有什么优缺点?悬拼安装施工中工序①,②,③各是何种工序?
3.各梁段悬拼安装线形控制测量的关键项目是哪几项?
4.就图中部分梁体在安装过程中需要进行几个阶段的预应力张拉(不考虑临时锚固),分别在什么位置?预应力筋下料长度需考虑哪些因素?
5.该工程事故属于什么等级?说明理由。

正确答案
1.
A为支座两侧临时锚固钢筋,B为临时支座,C为垫石。
2.
长线法预制施工梁体线形好,精度较高,容易控制;缺点是占场地面积大,浇筑及养护设备需要移动。
①:起吊梁段、试拼
②:临时预应力张拉
③:悬拼预应力钢束张拉
3.
0号块安装时必须精确就位,控制每截箱梁施工中的中轴线及标高,监测施工过程中各块箱梁的挠度变化情况,并不断调整。
4.
图中部分需要进行两次预应力张拉,分别在两侧1号块及2块之间在梁体上部进行预应力钢筋对拉。
预应力下料长度需考虑孔道长度,锚具厚度,千斤顶长度,外露长度等因素。
5.
该事故属于一般事故,因为伤者身亡的时间距事故发生时间超过30天,因此本事故按照2人死亡界定事故等级,因此属于一般事故。
查看解析

相关试题

单选
无机结合料稳定材料组成设计流程正确的是( )
A 施工参数规定→生产配合比设计→目标配合比设计→原材料检验 B 施工参数规定→目标配合比设计→生产配合比设计→原材料检验 C 原材料检验→生产配合比设计→目标配合比设计→施工参数确定 D 原材料检验→目标配合比设计→生产配合比设计→施工参数确定
查看
单选
不得直接填筑于冰冻地区三、四级公路下路床的填料是( )。
A 湿粘土 B 弱膨胀土 C 红粘土 D 粉质土
查看
单选
在软土地基处理施工技术中,砂垫层的主要作用是( )。
A 提高路基强度 B 减小路基沉降 C 路基竖向排水 D 路基浅层水平排水
查看
单选
热拌沥青混凝土路面施工工艺包括:①路缘石安装②试验段施工③喷洒透层油④沥青混合料压实⑤沥青混合料摊铺⑥路面成型检测,其施工顺序是( )。
A ②→③→①→⑥→⑤→④ B ①→③→②→⑤→④→⑥ C ②→①→③→⑤→④→⑥ D ①→②→③→⑥→⑤→④
查看
单选
填隙碎石施工工艺流程顺序正确的是( )。
A 初压→撒布填隙料→振动压实→摊铺粗碎石 B 摊铺粗碎石→振动压实→撒布填隙料→初压 C 摊铺粗碎石→初压→撒布填隙料→振动压实 D 摊铺粗碎石→初压→振动压实→撒布填隙料
查看
单选
关于导管法灌注水下混凝土说法错误的是( )。
A 混凝土宜采用钢导管灌注,导管内径宜为200-350mm。 B 导管使用前应进行水密承压和接头抗拉试验。 C 水泥可采用矿渣水泥。 D 混凝土拌合物应具有良好的和易性,灌注时应能保持足够的流动性,坍落度宜为160~220mm
查看
单选
为防止隧道衬砌施工中裂缝的产生,衬砌厚度应根据( )确定。
A 衬砌混凝土的强度要求 B 衬砌混凝土的坍落度要求 C 围岩类别、形状、结构 D 超挖和欠挖情况
查看
单选
某隧道长度为2800m,则该隧道属于( )。
A 短隧道 B 中隧道 C 长隧道 D 特长隧道
查看
单选
关于简支梁、板的安装说法错误的是( )
A 梁、板就位后,应及时设置保险垛或支撑将构件临时固定 B 安装在同一孔跨的梁、板,其预制施工的龄期差不宜超过10d C 梁、板之间的横向湿接缝,应在一孔梁、板全部安装完成后方可进行施工。 D 安装在同一孔跨的梁、板,其预制施工的龄期差不宜超过4d
查看
单选
交通信号监控系统的外场设备不包括( )。
A 车辆检测器 B 气象检测器 C 能见度检测器 D 一氧化碳/透过率检测器
查看
