1.
该工程上部结构施工流程:钢筋验收→地基处理→支架搭设→模板系统安装→支架加载预压→钢筋、预应力管道安装→内模安装→混凝土浇筑→混凝土养护→预应力张拉→预应力孔道压浆→落架、模板支架拆除。
2.
编制“支架地基加固处理”专项方案的主要因素是:
(1)根据上部结构预应力箱梁的断面尺寸及支架形式对地基的要求确定;

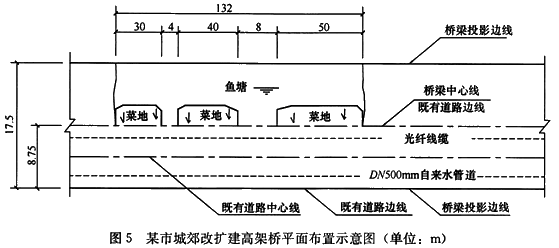

(2)支架穿越132m菜地和水塘区域,需要进行地基处理;
(3)区域内的管线需要进行重点保护。
(4)预防地基出现不均匀沉降的措施。
(5)地基材料的加固或换填。
3.
计入预压荷载主要考虑梁体自重及施工荷载。计算的因素还有:支架自重,模板重量,施工人员和施工设备、施工材料,浇筑混凝土振捣荷载,风荷载、雪荷载以及冬季保温设施荷载等。
4.
需要专家论证的项目方案包括:
(1)“地下管线比较复杂的基坑土方开挖”方案;
(2)“18m深的人工挖孔桩”方案。
(3)“超过8m高的支架”方案。
5.
论证结果无效。
理由:本项目参建单位人员不得以专家组专家身份参与方案论证,因此项目技术负责人作为专家参加论证错误,专家组应由5人以上单数符合专业要求的专家组成,本论证会只有4人,不符合要求。
正确做法:专项方案经论证后,专家组应当提交论证报告,对论证的内容提出明确的意见,并在论证报告上签字。该报告作为专项方案修复完善的指导意见。
专项方案应经施工企业技术负责人签字,盖单位公章,并由总监理工程师审查签字并加盖执业印章后实施。
