分析

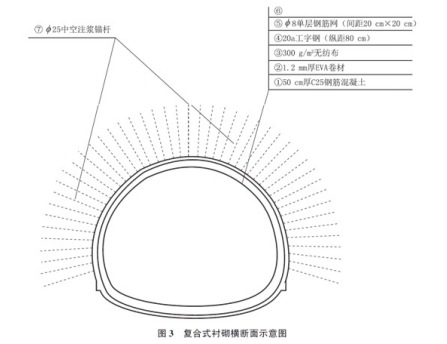

案例题 某隧道为上、下行双线四车道隧道,其中左线长858m,右线长862m,隧道最大埋深98m,净空宽度9.64m,净空高度6.88m,设计车速为100km/h。其中YK9+928~YK10+004段为Ⅴ级围岩,采用环形开挖留核心土法施工,开挖进尺为3m。该段隧道复合式衬砌横断面示意图如下图所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层。

事件1:在一个模筑段长度内灌注边墙混凝土时,施工单位为施工方便,先灌注完左侧边墙混凝土,再灌注右侧边墙混凝土。
事件2:施工单位根据《公路桥梁和隧道工程施工安全风险评估指南(试行)》,在总体风险评估基础上,对YK9+928~YK10+004段开展了专项风险评估,确定风险等级为Ⅳ级,撰写了风险评估报告,报告内容包括:评估依据、工程概况……
<1>.指出环形开挖留核心土施工中的错误之处,并改正。
<2>.根据图示,写出结构层⑥的名称,并写出可采用的施工工艺。

<3>.指出隧道位移达到什么样的条件后,才能进行二次衬砌施工。

<4>.事件1中,边墙灌注施工是否正确?如不正确指出正确做法。
<5>.补全事件2中风险评估报告内容的缺项。

正确答案
<1>.错误之处:“开挖进尺3m”。
改正:减少开挖进尺(或进尺宜为0.5~1.0m)。
<2>.⑥为喷射混凝土;
喷射混凝土可采用的施工工艺有潮喷法或湿喷法。

<3>.①隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降;
②隧道位移相对值已达到相对位移量的90%以上。

<4>.不正确。
灌注边墙混凝土时,正确的做法是两侧混凝土保持分层、对称、均匀上升。

<5>.评估报告还缺少的内容有:评估方法;评估步骤;评估内容;评估结论;对策建议。
查看解析

相关试题

单选
锚杆挡土墙的施工工艺程序中,挡土板安装的紧前一个工序是()。
A 肋柱安装 B 墙后填料填筑与压实 C 基坑开挖 D 锚杆安放与注浆锚固
查看
单选
马歇尔试验检测中,()是评价沥青混合料压实程度的指标。
A 沥青饱和度 B 空隙率 C 稳定度 D 流值
查看
单选
水泥路面碎石化施工时 ,表面凹处在10cm×10cm以上的应利用()找平,以保证加铺沥青面层的平整度。
A 沥青混合料 B 密级配碎石 C 乳化沥青 D 水泥混凝土
查看
单选
应急预案演练要求,现场处置方案每()至少组织一次。
A 一年 B 半年 C 一季度 D 一个月
查看
单选
下列关于路基雨期施工说法错误的是()。
A 重黏土、膨胀土及盐渍土地段不宜在雨期施工 B 每一填筑层表面应做成2%~4%双向路拱横坡以利于排水 C 雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石 D 挖方边坡应一次挖到设计坡面
查看
单选
属于开级配沥青混合料的是()。
A 改性沥青稳定碎石 B 排水式沥青磨耗层混合料 C 沥青玛蹄脂碎石 D 沥青混凝土
查看
单选
光面爆破的主要标准不包括()。
A 沿周边眼的连心线炸出平顺的预裂面 B 开挖轮廓成形规则,岩面平整 C 岩面上保存50%以上孔痕 D 爆破后围岩壁上无危石
查看
单选
当地下水埋藏浅或无固定含水层时,为降低地下水位或拦截地下水,可在地面以下设置()。
A 渗沟 B 渗井 C 检查井 D 暗沟
查看
单选
某1~20m的桥梁地基为未风化砂岩,宜采用的基础是()。
A 刚性基础 B 挖孔灌注桩 C 地下连续墙 D 沉桩
查看
单选
中、小型突水突泥的地段地质灾害分级为( )。
A A级 B B级 C C级 D D级
查看
