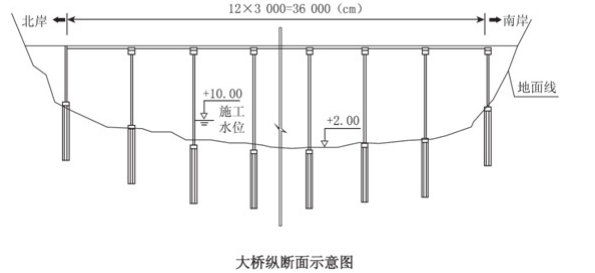

案例题 某施工单位承接了某二级公路预应力混凝土连续梁跨河大桥,桥跨布置为4联,每联3跨,大桥纵断面示意图见下图。基础为钻孔灌注桩,桩长48~64m;桥墩采用双柱墩,墩身高度25~30m,桥台为桩柱式桥台,施工设计图中标明箱梁施工采用满堂支架现浇方案。桥位处平均水深5m,该河段不通航,河床地质为粉质砂土。


施工单位根据本桥的地质和水文情况,采用了施工栈桥、钻孔平台和钢板桩围堰等临时设施。栈桥基础施工有两个方案比选:①钻孔灌注桩基础;②钢管桩基础。
根据地质条件,施工单位采用正循环回转钻孔法施工灌注桩,在施工方案中对正循环回转钻孔施工方法描述如下:利用钻具旋转切削土体钻进,泥浆输入钻孔内,从钻头的钻杆下口吸进,泥浆携带钻渣通过钻杆中心上升,从钻杆顶部连接管道排出至沉淀池内,钻渣在此沉淀而泥浆回流入泥浆池不再使用。
桩基施工完成后进行承台施工,承台施工工艺拟采用:①打设钢板桩围堰;②吸泥;③清底;④水下混凝土封底;⑤围堰支撑和围堰内抽水;⑥钢护筒切割;⑦立模;⑧钢筋制作安装;⑨浇筑承台混凝土。
施工单位设置的钻孔灌注桩质量控制关键点有:①桩位坐标与垂直度控制;②护筒埋深;③A;④护筒内水头高度;⑤孔径的控制,防止缩径;⑥桩顶、桩底标高的控制;⑦B;⑧钢筋笼接头质量;⑨导管接头质量检查;⑩C。
根据现场实际情况,施工单位建议采用预应力混凝土箱梁预制安装方案。通过监理单位向建设单位提出变更设计申请,经建设单位和设计单位同意后,进行预应力混凝土箱梁施工。

<1>.简述栈桥和钢板桩围堰的作用。
<2>.根据本桥水文地质情况,栈桥基础比选方案采用哪一个更合理?简述理由。
<3>.施工单位关于正循环回转钻孔施工方法的描述是否正确?如不正确,写出正确描述。
<4>.补充承台施工所缺少的三个施工工艺。
<5>.写出钻孔灌注桩质量控制关键点A、B和C的内容。

<6>.施工单位提出设计变更申请的理由是否正确?设计变更程序是否完善?并分别说明理由。

正确答案
<1>.栈桥的作用是施工人员、材料和机械设备的运输通道。
钢板桩围堰的作用是隔水以及辅助水中墩承台施工。

<2>.栈桥基础采用钢管桩基础合理。钢管桩基础比钻孔灌注桩基础更经济、工期更短。

<3>.不正确。正确的叙述应是利用钻具旋转切削土体钻进,泥浆泵将泥浆通过钻杆中心从钻头喷入钻孔内,泥浆携带钻渣沿钻孔上升,从护筒顶部排浆孔排出至沉淀池,钻渣在此沉淀而泥浆流入泥浆池循环使用。
<4>.凿除桩头、桩基检测、测量放样及承台混凝土养护。

<5>.A是泥浆指标控制;B是清孔质量;C是水下混凝土的灌注质量。(A、B、C可互换)

<6>.理由正确。因为施工图与现场实际情况不符(或:满堂支架方案与现场情况不符)。
程序不完善。因为还缺少监理批准(或:应由监理向施工单位发“工程变更令”)。
查看解析

相关试题

单选
锚杆挡土墙的施工工艺程序中,挡土板安装的紧前一个工序是()。
A 肋柱安装 B 墙后填料填筑与压实 C 基坑开挖 D 锚杆安放与注浆锚固
查看
单选
马歇尔试验检测中,()是评价沥青混合料压实程度的指标。
A 沥青饱和度 B 空隙率 C 稳定度 D 流值
查看
单选
水泥路面碎石化施工时 ,表面凹处在10cm×10cm以上的应利用()找平,以保证加铺沥青面层的平整度。
A 沥青混合料 B 密级配碎石 C 乳化沥青 D 水泥混凝土
查看
单选
应急预案演练要求,现场处置方案每()至少组织一次。
A 一年 B 半年 C 一季度 D 一个月
查看
单选
下列关于路基雨期施工说法错误的是()。
A 重黏土、膨胀土及盐渍土地段不宜在雨期施工 B 每一填筑层表面应做成2%~4%双向路拱横坡以利于排水 C 雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石 D 挖方边坡应一次挖到设计坡面
查看
单选
属于开级配沥青混合料的是()。
A 改性沥青稳定碎石 B 排水式沥青磨耗层混合料 C 沥青玛蹄脂碎石 D 沥青混凝土
查看
单选
光面爆破的主要标准不包括()。
A 沿周边眼的连心线炸出平顺的预裂面 B 开挖轮廓成形规则,岩面平整 C 岩面上保存50%以上孔痕 D 爆破后围岩壁上无危石
查看
单选
当地下水埋藏浅或无固定含水层时,为降低地下水位或拦截地下水,可在地面以下设置()。
A 渗沟 B 渗井 C 检查井 D 暗沟
查看
单选
某1~20m的桥梁地基为未风化砂岩,宜采用的基础是()。
A 刚性基础 B 挖孔灌注桩 C 地下连续墙 D 沉桩
查看
单选
中、小型突水突泥的地段地质灾害分级为( )。
A A级 B B级 C C级 D D级
查看
