案例题 A公司承接了山区某一级公路E3标段路基工程施工,设计起止桩号K1+800~K21+480,此地区地形、地质复杂,水田、河塘分布广泛,软土地基,高填深挖,工程量大。有3处深路堑,K14+330~K14+510左侧,长度180m,平均高度22m;K18+240~K18+530左侧,长度390m,平均高度30.7m,岩质路堑;K20+820~K20+920右侧,长度100m,平均高度21.4m。施工单位开工前开展了安全风险评估,施工应贯彻“不破坏就是最大的保护”的设计理念,合理放坡、加固适度、尽量做到土石填挖平衡。
制定详细的施工工艺流程和质量控制要求,施工过程部分事件摘要如下:

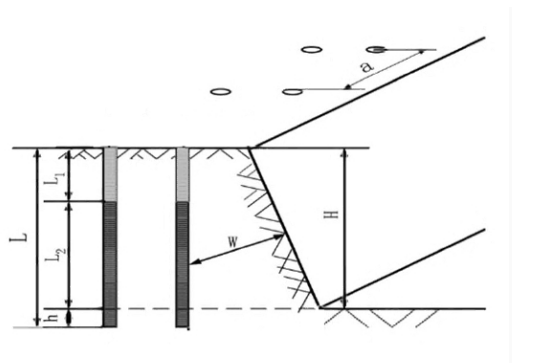

事件1:根据土方调配和施工顺序,土质路堑采用纵向分层自上而下推土机配合挖掘机开挖。石质路堑使用爆破法开挖,调查开挖边界线外的建筑物结构类型、居民等情况,然后制订详细的爆破技术安全方案,确保不受爆破影响,爆破设计方案图见下图;机械与设备主要有:推土机、洒水车、移动式空气压缩机和自卸汽车等。

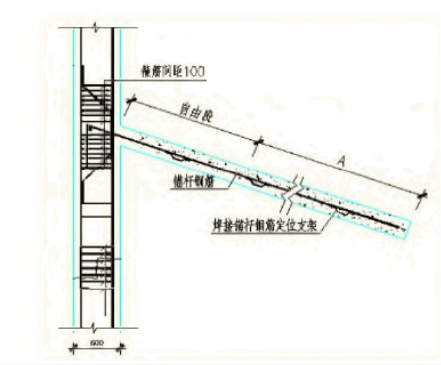

事件2:边坡开挖过程之中必须严格遵循“分级开挖、分级稳定、坡脚预加固”的原则,针对不同施工段采用相应的加固方法,路堑段支挡高度小于6m采用砌体重力式挡土墙;高度大于6m采用柱板式锚杆挡土墙,见下图,施工顺序:基坑开挖→基础浇筑→锚杆制作→钻孔→锚杆安放→B→挡土板安装→肋柱安装→墙后填料回填与压实。高度大于12m时采用预应力锚索锚固。

事件3:预应力锚索加固工程在工作平台、脚手架上进行,工作平台、脚手架搭设必须牢固,脚手架每个10m设置一组C;钻孔后要清孔,锚索入孔后4h内注浆,切割前方和注浆不得站人;对滑坡体加固按照从滑体中部向滑体边缘逐步推进加固、依次开挖施工,当开挖一级边坡仍不能保证稳定时应分层开挖分层加固。
问题:
1、写出背景资料中爆破设计方案a、W、H、L1的名称。
2、写出A、B、C的名称;并改正事件2中柱板式锚杆挡土墙施工顺序错误之处。
3、背景资料中高边坡安全风险评估方法推荐采用哪些方法
4、指出并改正事件3中的错误之处
5、补充石质路堑施工中所需机械
6、本工程可能产生哪些安全事故类别(至少写4种)

正确答案
1、a:间距;W:最小抵抗线;H:台阶高度;L1:堵塞长度。
2、A:锚固段;B:注浆锚固;C:缆风索。
“挡土板安装→肋柱安装”错误;应改为:肋柱安装→挡土板安装。
3、推荐采用的方法:专家调查评估法、指标体系法。
4、 错误1:钻孔后要清孔,锚索入孔后4h内注浆;改正:钻孔后要清孔,锚索入孔后1h内注浆;
错误2:对滑坡体加固按照从滑体中部向滑体边缘逐步推进加固、依次开挖施工;
改正:对滑坡体加固可按照从滑体边缘向滑体中部逐步推进加固、分段跳槽开挖施工。
5、还需机械配置:挖掘机、凿岩机、爆破设备。
6、物体打击、车辆伤害、机械伤害、触电高处坠落、脚手架坍塌、边坡失稳和塌方。
查看解析

相关试题

单选
锚杆挡土墙的施工工艺程序中,挡土板安装的紧前一个工序是()。
A 肋柱安装 B 墙后填料填筑与压实 C 基坑开挖 D 锚杆安放与注浆锚固
查看
单选
马歇尔试验检测中,()是评价沥青混合料压实程度的指标。
A 沥青饱和度 B 空隙率 C 稳定度 D 流值
查看
单选
水泥路面碎石化施工时 ,表面凹处在10cm×10cm以上的应利用()找平,以保证加铺沥青面层的平整度。
A 沥青混合料 B 密级配碎石 C 乳化沥青 D 水泥混凝土
查看
单选
应急预案演练要求,现场处置方案每()至少组织一次。
A 一年 B 半年 C 一季度 D 一个月
查看
单选
下列关于路基雨期施工说法错误的是()。
A 重黏土、膨胀土及盐渍土地段不宜在雨期施工 B 每一填筑层表面应做成2%~4%双向路拱横坡以利于排水 C 雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石 D 挖方边坡应一次挖到设计坡面
查看
单选
属于开级配沥青混合料的是()。
A 改性沥青稳定碎石 B 排水式沥青磨耗层混合料 C 沥青玛蹄脂碎石 D 沥青混凝土
查看
单选
光面爆破的主要标准不包括()。
A 沿周边眼的连心线炸出平顺的预裂面 B 开挖轮廓成形规则,岩面平整 C 岩面上保存50%以上孔痕 D 爆破后围岩壁上无危石
查看
单选
当地下水埋藏浅或无固定含水层时,为降低地下水位或拦截地下水,可在地面以下设置()。
A 渗沟 B 渗井 C 检查井 D 暗沟
查看
单选
某1~20m的桥梁地基为未风化砂岩,宜采用的基础是()。
A 刚性基础 B 挖孔灌注桩 C 地下连续墙 D 沉桩
查看
单选
中、小型突水突泥的地段地质灾害分级为( )。
A A级 B B级 C C级 D D级
查看
