案例题 某施工单位承接了一座二级公路隧道,该隧道为单洞2车道,设计净高5m,净宽12m,总长686m,穿越的岩层含有少量煤层,裂隙发育,为保证开挖轮廓成型规则,岩面平整,设计采用光面爆破。
洞口段围岩为较软岩或软硬岩互层,且以软岩为主,岩体较完整-较破碎,中薄层状结构,属于Ⅳ级围岩,采用超前小导管(注浆)和超前锚杆加固围岩,钢筋网喷射混凝土、钢拱架支护,Ⅲ级围岩采用组合锚杆、喷射钢纤维混凝土支护。采用短台阶法分部开挖,台阶长度10~15m。

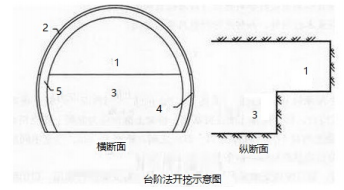

施工顺序如下图所示。

施工过程中发生如下事件:
事件一:施工单位喷射混凝土初期支护采用干喷法施工。
事件二:施工过程中施工单位对喷射混凝土的强度、喷层厚度进行了质量检测。
事件三:在隧道开挖掌子面至二次衬砌之间应设置的逃生通道,距离开挖掌子面30m。
施工过程中因施工单位原因,造成一起安全事故。单位负责人接到事故报告后,第二天向事故发生地县级以上人民政府安全生产监督管理部门报告,事故最终导致2人死亡,造成经济损失2000万。
<1>.光面爆破除了背景描述的优点外,还具有哪些特点?

<2>.从安全方面考虑,洞口段除了采用背景中的台阶法外,还可采用哪些方法?

<3>.台阶法开挖示意图中的1、2、3、4、5各是指什么施工工序?
<4>.逐条判断事件1~3是否正确,如不正确请改正。

<5>.安全事故发生后,施工单位报告程序是否不妥,如有不妥请改正。根据事故造成的后果,本次事故应属于哪个等级。

正确答案
<1>.①岩面上保存50%以上孔痕,且无明显的爆破裂缝;
②爆破后围岩壁上无危石。

<2>.环形开挖留核心土法、中隔壁法(简称CD法)、交叉中隔壁法(简称CRD法)、双侧壁导坑法。
<3>.1:是上台阶开挖;2:是上台阶初期支护;3:是下台阶开挖;4:是下台阶初期支护;5:是二次衬砌。

<4>.事件一不正确,改正:喷射混凝土应采用湿喷法施工。
事件二不正确,改正:除对喷射混凝土的强度和喷层厚度进行检测外,还应进行喷层与围岩接触状况的检测。
事件三不正确,改正:逃生通道距离开挖掌子面不得大于20m。

<5>.施工单位报告程序不妥。
单位负责人接到事故报告后,应当于1小时内向事故发生地县级以上人民政府安全生产监督管理部门报告。
本次事故应属于一般事故。
查看解析

相关试题

单选
锚杆挡土墙的施工工艺程序中,挡土板安装的紧前一个工序是()。
A 肋柱安装 B 墙后填料填筑与压实 C 基坑开挖 D 锚杆安放与注浆锚固
查看
单选
马歇尔试验检测中,()是评价沥青混合料压实程度的指标。
A 沥青饱和度 B 空隙率 C 稳定度 D 流值
查看
单选
水泥路面碎石化施工时 ,表面凹处在10cm×10cm以上的应利用()找平,以保证加铺沥青面层的平整度。
A 沥青混合料 B 密级配碎石 C 乳化沥青 D 水泥混凝土
查看
单选
应急预案演练要求,现场处置方案每()至少组织一次。
A 一年 B 半年 C 一季度 D 一个月
查看
单选
下列关于路基雨期施工说法错误的是()。
A 重黏土、膨胀土及盐渍土地段不宜在雨期施工 B 每一填筑层表面应做成2%~4%双向路拱横坡以利于排水 C 雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石 D 挖方边坡应一次挖到设计坡面
查看
单选
属于开级配沥青混合料的是()。
A 改性沥青稳定碎石 B 排水式沥青磨耗层混合料 C 沥青玛蹄脂碎石 D 沥青混凝土
查看
单选
光面爆破的主要标准不包括()。
A 沿周边眼的连心线炸出平顺的预裂面 B 开挖轮廓成形规则,岩面平整 C 岩面上保存50%以上孔痕 D 爆破后围岩壁上无危石
查看
单选
当地下水埋藏浅或无固定含水层时,为降低地下水位或拦截地下水,可在地面以下设置()。
A 渗沟 B 渗井 C 检查井 D 暗沟
查看
单选
某1~20m的桥梁地基为未风化砂岩,宜采用的基础是()。
A 刚性基础 B 挖孔灌注桩 C 地下连续墙 D 沉桩
查看
单选
中、小型突水突泥的地段地质灾害分级为( )。
A A级 B B级 C C级 D D级
