案例题 某施工单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人工挖孔桩施工工艺,上部结构采用预制吊装,梁体采用后张法施工。在人工挖孔桩施工中发生如下事件:
事件1:依据导线总水准点测量控制网资料和施工设计图上的桩位平面布置图,测定桩位方格控制网和高程基准点,确定好桩位中心,以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为桩孔开挖尺寸线,桩位线定好后,作好护桩,监理复查认定不合格。

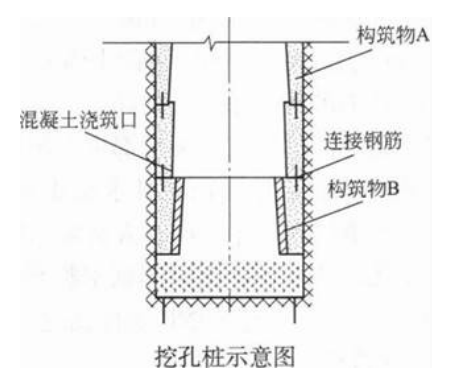

事件2:开挖桩孔应从上到下逐层开挖,先预留中桩及相邻土不动,挖中间部分的土方,然后向周边扩挖,有效控制桩孔的截面尺寸,当挖到第一节完毕时,模板预留0.3m以上高出原地面,每节的开挖高度应根据土质和设计而定,一般以0.9~1.2m为宜。第一节开挖完毕后,支护壁模板,护壁模板支好后应立即浇筑护壁混凝土。挖孔桩示意图如下图所示。
事件3:预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度)进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。
事件4:施工单位在第2片梁的张拉过程中,出现钢绞线的断丝现象,据检测,断丝数量超过设计规定的允许数量。

问题:
1.改正事件1中的错误之处。
2.事件2中模板预留0.3m以上高出原地面的原因是什么构筑物A与构筑物B是什么
3.护壁混凝土的强度等级要求是什么
4.写出事件3中双控的具体做法。
5.事件4中施工单位应该如何处理

正确答案
1.以桩身半径加护壁厚度为半径作为桩孔开挖尺寸线。
2.模板预留0.3m以上高出原地面的原因是避免井口进水。构筑物A是护壁,构筑物B是模板。
3.采用混凝土护壁支护的桩孔,护壁混凝土的强度等级,当桩径小于或等于1.5m时应不小于C25,桩径大于1.5m时应不小于C30。
4.预应力张拉采用应力控制,同时以伸长值作为校核。
5.施工单位应分析断丝的原因、更换钢筋或采取其他补救措施(如提高其他束的张拉力进行补偿、利用备用孔增加预应力束)。
查看解析

相关试题

单选
下列沥青混合料中,属于间断级配的是()。
A SMA B OGFC C AM D AC
查看
单选
零填、挖方路段路床范围为过湿土时应进行换填处理,设计未规定换填厚度时,高速公路、一级公路换填厚度宜为()。
A 0.2~0.5m B 0.5~0.8m C 0.8~1.2m D 1.2~1.5m
查看
单选
钢筋混凝土现浇梁出现预拱度偏差的原因是()。
A 混凝土弹性模量不稳定 B 波纹管竖向偏位过大 C 施加预应力时间差异 D 地基在荷载作用下的沉陷
查看
单选
当软土性质很差,土源紧缺,工期紧时,可用()方法进行处理。
A 加固土桩 B 抛石挤淤 C 真空预压 D 粒料桩
查看
单选
对左侧坡口外不远处有一高压电杆需要保护,路堑石方爆破最适合采用的爆破方法是()。
A 抛掷爆破 B 预裂爆破 C 深孔爆破 D 洞室爆破
查看
单选
下列不属于嵌锁型粒料路面基层结构的是()。
A 填隙碎石基层 B 泥结碎石基层 C 级配碎石基层 D 泥灰结碎石基层
查看
单选
下列关于专项施工方案审批程序的叙述正确的是( )。
A 专项施工方案应当由项目总工程师审核签字、加盖项目公章 B 危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由分包单位技术负责人审核签字后交监理审查 C 对于超过一定规模的危大工程,建设单位应当组织召开专家论证会对专项施工方案进行论证 D 专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查
查看
单选
排水基层下必须设置( ),以防止表面水向下渗入垫层,浸湿垫层和路基,同时防止垫层或路基土中的细粒进入排水基层而造成堵塞。
A 封层 B 不透水垫层或反滤层 C 透层 D 应力过渡层
查看
单选
下列有关垫层和浅层处理的说法中,正确的是( )。
A 碎石最大粒径不宜大于40mm,含泥量不应大于5% B 垫层宽度应与路基同宽 C 当地形有起伏时,应开挖台阶,台阶宽度宜为0.5~1m D 垫层宜一次性摊铺完成并压实
查看
单选
下列关于沥青混合料摊铺的有关说法错误的是( )。
A 中面层采用平衡梁法施工,表面层采用走线法施工 B 摊铺过程中不准随意变换速度,尽量避免中途停顿 C 摊铺温度可以根据气温变化进行调节 D 梯进式施工时,两幅需要有30~60mm的搭接
查看
