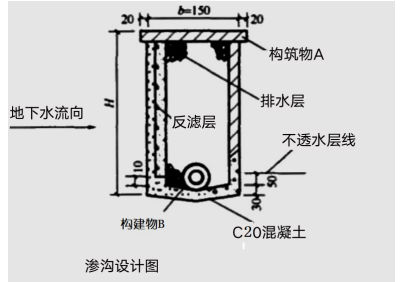

案例题 某施工单位承接了一级公路路基施工,其中K8+000~K8+620路段设置有纵向渗沟。渗沟设计图如下图。


渗沟的施工工序为:测量放线→渗沟机械开挖→人工修坑壁→现浇C20混凝土封底→沟壁砌筑→安装构建物B→填碎石 →施工构筑物A。
施工单位在渗沟机械开挖中,按满足图纸设计的渗沟尺寸和纵坡开挖渗沟,渗沟从上游向下游开挖,开挖要求垂直开挖,并随挖随即支撑,开挖中控制好标高,土方挖至接近设计标高时采用人工清槽的方式挖土至设计标高,但局部仍出现超挖。开挖出的土方暂时堆在距坑边至少1m以外,并堆放高度不得超过2.5m。
施工单位按公路工程建设项目及单项工程,建立工程技术档案,主要包括:
①施工组织设计及经验总结;②技术革新建议的试验、采用、改动时的记录;③竣工图表;④图纸会审记录、设计变更和技术核定单;⑤隐蔽工程验收记录;⑥工程质量检查评定和质量事故处理记录;⑦施工组织设计及经验总结……

<1>.按功能划分,构筑物A应是什么?构建物B应是什么?
<2>.对施工中出现的超挖,应如何处理。
<3>.指出施工单位开挖过程中不妥当做法或错误做法并改正。
<4>.针对该渗沟施工,应配置哪些施工机械。

<5>.施工单位建立工程技术档案前七项中,在工程完工验收后,哪些是交建设单位保管的档案。

正确答案
<1>.构筑物A是封闭层,构建物B是排水管。
<2>.应采用级配砂砾或碎石回填并夯实基底。
<3>.“开挖自上游向下游进行”不妥当。
应为“渗沟宜从下游向上游开挖”。
“堆放高度不得超过2.5m”错误。
应为“控制堆放高度不得超过1.5m”。

<4>.应配置挖掘机、运输车、装载机、混凝土搅拌机。
<5>.交建设单位保管的档案有:③竣工图表;④图纸会审记录、设计变更和技术核定单;⑤隐蔽工程验收记录;⑥工程质量检查评定和质量事故处理记录。
查看解析

相关试题

单选
下列沥青混合料中,属于间断级配的是()。
A SMA B OGFC C AM D AC
查看
单选
零填、挖方路段路床范围为过湿土时应进行换填处理,设计未规定换填厚度时,高速公路、一级公路换填厚度宜为()。
A 0.2~0.5m B 0.5~0.8m C 0.8~1.2m D 1.2~1.5m
查看
单选
钢筋混凝土现浇梁出现预拱度偏差的原因是()。
A 混凝土弹性模量不稳定 B 波纹管竖向偏位过大 C 施加预应力时间差异 D 地基在荷载作用下的沉陷
查看
单选
当软土性质很差,土源紧缺,工期紧时,可用()方法进行处理。
A 加固土桩 B 抛石挤淤 C 真空预压 D 粒料桩
查看
单选
对左侧坡口外不远处有一高压电杆需要保护,路堑石方爆破最适合采用的爆破方法是()。
A 抛掷爆破 B 预裂爆破 C 深孔爆破 D 洞室爆破
查看
单选
下列不属于嵌锁型粒料路面基层结构的是()。
A 填隙碎石基层 B 泥结碎石基层 C 级配碎石基层 D 泥灰结碎石基层
查看
单选
下列关于专项施工方案审批程序的叙述正确的是( )。
A 专项施工方案应当由项目总工程师审核签字、加盖项目公章 B 危大工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由分包单位技术负责人审核签字后交监理审查 C 对于超过一定规模的危大工程,建设单位应当组织召开专家论证会对专项施工方案进行论证 D 专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查
查看
单选
排水基层下必须设置( ),以防止表面水向下渗入垫层,浸湿垫层和路基,同时防止垫层或路基土中的细粒进入排水基层而造成堵塞。
A 封层 B 不透水垫层或反滤层 C 透层 D 应力过渡层
查看
单选
下列有关垫层和浅层处理的说法中,正确的是( )。
A 碎石最大粒径不宜大于40mm,含泥量不应大于5% B 垫层宽度应与路基同宽 C 当地形有起伏时,应开挖台阶,台阶宽度宜为0.5~1m D 垫层宜一次性摊铺完成并压实
查看
单选
下列关于沥青混合料摊铺的有关说法错误的是( )。
A 中面层采用平衡梁法施工,表面层采用走线法施工 B 摊铺过程中不准随意变换速度,尽量避免中途停顿 C 摊铺温度可以根据气温变化进行调节 D 梯进式施工时,两幅需要有30~60mm的搭接
查看
