<1>.梁自重和施工荷载作用下的弹性变形=(185.725-185.701)m=0.024m。

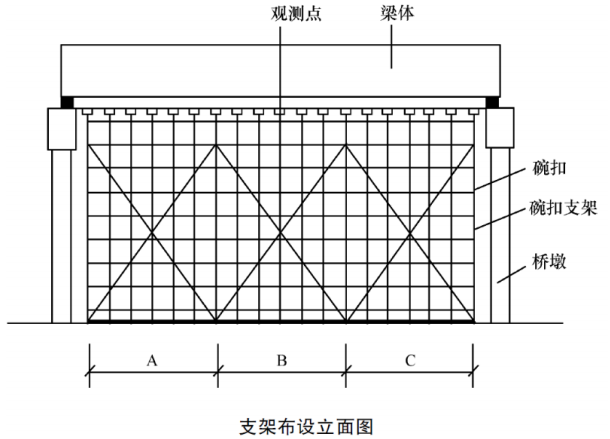

<2>.A、B、C三部分合理的拆除顺序是:先拆除B,然后同步拆除A和C。
<3>.即以张拉力控制为主,以钢束的实际伸长量进行校核,实测伸长值与理论伸长值的误差不得超过规范要求
(±6%)。
<4>.(1)钢绞线需送检的项目包括直径偏差和力学性能试验;锚具需送检的项目包括:硬度和静载锚固性能试验。
(2)不正确;因为未进行持荷(5min)。

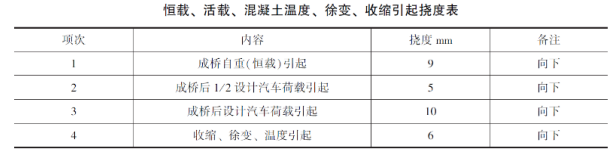

<5>.该支架跨中需要设置的预拱度=(9+5+24+6)mm=44mm。底板的立模标高=(185.956+0.044)m=186.000m。
<6>.架设本桥支架所需要的特殊作业人员有架子工、电工、起重信号司索工、起重机械司机。
