分析

案例题 某公司中标污水处理厂升级改造工程,处理规模为70万m3/d,其中包括中水处理系统。中水处理系统的配水井为矩形钢筋混凝土半地下室结构,平面尺寸17.6m×14.4m,高11.8m,设计水深9m;底板、顶板厚度分别为1.1m,0.25m。
施工过程中发生了如下事件:
事件一:配水井基坑边坡坡度1:0.7(基坑开挖不受地下水影响),采用厚度6-10cm的细石混凝土护面。配水井顶板现浇施工采用扣件式钢管支架,支架剖面如图所示。方案报公司审批时,主管部门认为基坑缺少降、排水设施,顶板支架缺少重要杆件,要求修改补充。
事件二:在基坑开挖时,现场施工员认为土质较好,拟取消细石混凝土护面,被监理工程师发现后制止。
事件三:项目部识别了现场施工的主要危险源,其中配水井施工现场主要易燃易爆物体包括脱模剂、油漆稀释料……。项目部针对危险源编制了应急预案,给出了具体预防措施。
事件四:施工过程中,由于设备安装工期压力,中水管道未进行功能性试验就进行了道路施工(中水管在道路两侧)。试运行时中水管道出现问题,破开道路对中水管进行修复造成经济损失180万元,施工单位为此向建设单位提出费用索赔。


【问题】

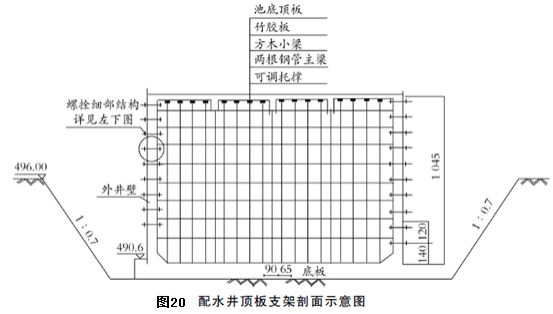

1.图20中基坑缺少哪些降排水设施?顶板支架缺少哪些重要杆件?

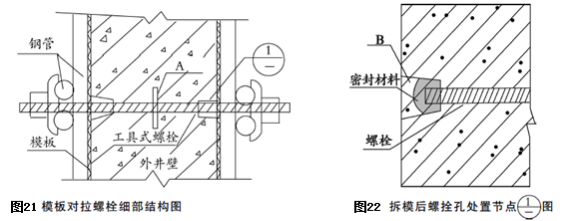

2.指出图21、图22中A、B名称,简述本工程采用这种形式螺栓的原因。
3.事件二中,监理工程师为什么会制止现场施工员行为?取消细石混凝土?护面应履行什么手续。
4.事件三中,现场的易燃易爆物体危险源还应包括哪些?
5.事件四所造成的损失能否索赔?说明理由。
6.配水井满水试验至少应分几次?分别列出每次充水高度。

正确答案
1.缺少的降水设施:①井点或管井;②集水井;③排水泵;④排水管道;⑤排水沟。
顶板支架缺少的杆件:①斜撑;②水平撑;③剪刀撑。
2.A 为止水片或止水环;B 为防水砂浆。
采用对拉螺栓的原因:①是模板其支撑结构的支点,可平衡两侧模板的压力,②可调节内外侧模板的间距,提高结构的整体性。
3.因为施工员违反已经审批的施工方案进行作业。取消细石混凝土护面需要施工单位提交施工方案变更申请,经监理单位审批,建设单位同意后,方可实施。
4.还有①木梁;②竹胶板;③密封材料;④预应力材料;⑤明火及气割气体;⑥模板;⑦机械油;⑧包装材料等。
5.不能。理由:未做功能性试验且施工措施不当,属于施工方自己的责任。
6.本配水井满水试验注水至少应分 3 次进行。每次注水为设计水深的 1/3。
第一次:本配水井属于中型池体,第一次应先注至池壁底部施工缝以上,检查底板抗渗质量,当无明显渗漏时 ,再继续注水至第一次水深 3m,第二次:水深 6m,第三次:水深 9m。(注意每次和每天的区别,注水速度是每天两米,而不是每次两米。只要中间没有间歇时间,连续注多少天都算是一次。)
查看解析

相关试题

单选
施工测量控制网主要分为平面控制网和( )。
A 高程控制网 B 角度控制网 C 坐标控制网 D 导线控制网
查看
单选
施工监测系统设计时应使用的是( )仪器。
A 先进实用的 B 性价比高的 C 高科技的 D 智能型的
查看
单选
( )的施工技术环节要求高,造价高,易造成现场污染、泥泞,墙体刚度大,整体性好,安全稳定。
A 钢板桩 B 水泥土搅拌桩墙 C 地下连续墙 D 冻结法
查看
单选
下列关于城镇道路路基施工特点说法错误的是( )。
A 路基施工受自然条件影响大 B 主要以人工作业为主,机械施工为辅 C 施工多采用流水或分段平行作业方式 D 各专业和社会之间配合工作多,干扰多
查看
单选
下列关于预应力孔道的说法,正确的是( )。
A 多用于先张有粘结预应力混凝土结构中 B 用于预应力结构的管道应具有足够的径向刚度和抗渗能力 C 金属管道在室外存放时,时间不宜超过3个月 D 管道的内横截面积至少应是预应力筋净截面积的1.5倍
查看
单选
下列关于沥青混凝土摊铺温度与防水层材料的耐热度的说法正确的是( )。
A 卷材防水层上沥青混凝土的摊铺温度应低于防水卷材的耐热度 B 沥青混凝土的摊铺温度可以为175℃ C 涂料防水层上沥青混凝土的摊铺温度应低于防水涂料的耐热度 D 防水层上沥青混凝土的摊铺温度可以不与防水层材料的耐热度相匹配
查看
单选
下列关于HDPE膜焊接,表述错误的是( )。
A 试验性焊接完成后,割下3块试块,测试撕裂强度和抗剪强度 B 当任何一试块没有通过撕裂和抗剪测试时,试验性焊接应全部重做 C 每一片膜要在铺设的当天进行焊接,即使底部接驳焊缝也不例外 D 所有焊缝做到从头到尾进行焊接和修补,唯一例外的是锚固沟的接缝
查看
单选
基坑工程的现场监测应采取( )的方法。
A 仪器监测与现场巡视检查相结合 B 专业巡视 C 仪器监测 D 远程控制
查看
单选
在以下所列的给水处理工艺中,( )是处理高浊度水处理工艺常用流程。
A 预沉→混凝→沉淀→过滤→消毒 B 混凝→接触过滤→消毒 C 混凝→沉淀→过滤→消毒 D 混凝→沉淀→消毒
查看
单选
竖井马头门破除施工工序有:①预埋暗梁、②破除拱部、③破除侧墙、④拱部地层加固、⑤破除底板,正确的顺序为( )。
A ①→②→③→④→⑤ B ①→④→②→③→⑤ C ①→④→③→②→⑤ D ①→②→④→③→⑤
查看
