分析

案例题 某安装公司承包一酒店机电安装工程,建筑工程由某建筑公司承包。工程内容包括建筑电气、建筑给水排水及通风空调工程等,合同造价为2900万元,主要设备(变压器、配电柜、空调机组、水泵、控制柜等)由建设单位采购,其他设备、材料均由安装公司采购。
经安装公司成本管理部门测算,下达给项目部考核成本为2500万元。项目部按照内部签订的承包合同要求,结合工程技术特点以及项目部人员、设备等资源状况,按照现行建筑安装工程费用进行分析测算,确定项目的计划成本为2400万元。
项目部进场后,根据工程特点,采取各项有效措施降低项目成本,控制人工费用、材料费用和机械费用,强调项目的合同管理,重点是对降低项目成本各项经济措施得以有效实施,项目成本降低率达6%,取得了较好的经济效益。

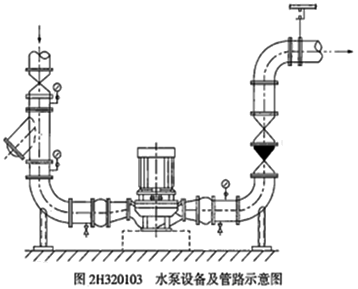

施工前,对作业人员进行技术交底,深化施工图,重点对机房的水泵设备及管路(图2H320103)的材料选用及安装要求进行讲解,使给水系统、空调水系统的设备及管路安装按设计要求完成,并对室内给水系统(PPR塑料管)、热水系统(铜管)按规范要求进行水压试验。

安装公司承接的工程完工后,对所承包的工程进行自检,并按相应规范规定的程序进行验收,将工程质量控制资料整理完整,向建设单位提交竣工报告,申请竣工验收。
二、问题
1.本工程项目的实际成本是多少?
2.降低项目成本措施中,还应控制哪些费用?如何实施?
3.分别指出图2H320103中的管道组成件和管道支承件。
4.写出室内给水和热水系统的管道水压试验的检验方法。
5.建设单位收到工程竣工报告后,应如何组织工程的竣工验收?

正确答案
1.成本降低率=(计划成本-实际成本)/计划成本
实际成本=计划成本-计划成本×成本降低率=2400-2400×6%=2256万元;
2.降低项目成本的措施中,还应控制间接费及其他直接费。
实施:减少业务费用的开支,减少资金使用费和其他不必要的费用支出,严格控制其他直接费的开支,如现场临时设施费、二次搬运费、生产工具使用费、检验试验费和场地清理费等。
3.管道组成件:管子、异径管(同心、偏心)、法兰、密封件、紧固件、阀门(止回阀)、软接头、疏水器、压力表等。
管道支承件:吊杆、松紧螺栓、支撑杆等。
4.室内给水、热水系统管道水压试验的检验方法:
(1)室内给水系统:在试验压力下稳压1h压力降不超过0.05MPa,然后在工作压力1.15倍状态下稳压2h,压力降不超过0.03MPa,连接处不得渗漏。
(2)热水供应系统:在系统试验压力下10min内压力降不大于0.02MPa,然后降至工作压力检查,压力应不降,不渗不漏。
5.建设单位收到工程竣工报告后,由建设单位项目负责人组织监理、施工、设计、勘察等单位项目负责人进行单位工程验收,经检查合格,办理交竣工验收手续及有关事宜。
查看解析

相关试题

单选
当工程质量缺陷不具备补救可能性时,需要采取的质量事故处理方式是( )。
A 返工 B 返修 C 报废处理 D 限制使用
查看
单选
下列关于招投标管理的要求,说法错误的是( )。
A 招标文件发出之日起至投标人提交投标文件截止之日止,最短不得少于20天 B 招标人需要修改或澄清已发出招标文件的,需在投标文件截止日期前至少15日 C 评标委员会的成员人数由5人以上单数组成 D 投标人少于3人的,需向业主申请,经业主同意后方可开标
查看
单选
进行合同分析时,价格分析的重点内容包括合同价格、计价方法和( )。
A 工程范围 B 工期要求 C 合同变更 D 价格补偿条件
查看
单选
不属于施工方案编制依据的是( )。
A 设计文件 B 供货方技术文件 C 有关的资源供应情况 D 施工组织设计
查看
单选
属于分部分项工程技术交底的内容是( )。
A 施工项目的内容和工程量 B 施工范围及其主要内容 C 项目工程规模和承包范围 D 各施工班组施工范围划分
查看
单选
下列因素中,会导致施工图纸提供不及时的因素是( )。
A 拖欠工程进度款 B 规范标准的修订 C 现场的管控能力 D 新施工技术交底
查看
单选
危险源的构成要素不包括( )。
A 潜在危险性 B 存在条件 C 触发因素 D 事故隐患
查看
单选
项目部对劳务分包单位协调管理的重点是( )。
A 施工进度安排 B 质量安全制度制定 C 工程资料移交 D 作业计划的安排
查看
单选
( )是控制项目成本支出的标准,也是成本管理的目标。
A 项目考核成本 B 项目计划成本 C 项目实际成本 D 项目预算成本
查看
单选
成本控制的依据不包括( )。
A 合同文件 B 成本计划 C 进度报告 D 相关定额
查看
