案例题 A公司将某综合体机电安装工程以机电总承包的形式进行公开招标,通过各单位的竞标,最终B公司中标,工程由C公司实行监理。为了加快工程施工进度,经A公司同意,B公司将工程中的自动喷水灭火系统分包给D公司负责施工。经各建设方共同努力,工程进展顺利,按计划完成喷淋系统的各项安装工作。工程进入系统调试工作,D公司组织了相关人员进行了消防水泵调试、稳压泵调试、报警阀调试,完成后计划交付A公司组织进行系统联动试验。

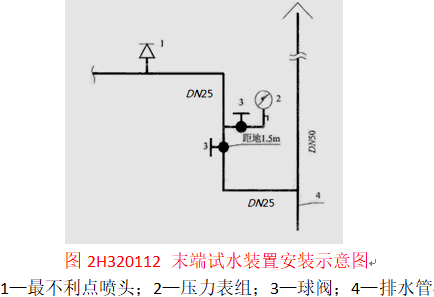

但A公司认为D公司还有部分系统调试工作未完成,同时对自动喷水灭火系统的末端试水装置的施工提出异议,现场实际安装情况如图2H320112所示,并要求整改。D公司接受A公司的意见,立即组织人员按施工规范要求对末端试水装置的施工进行整改,并完成相关的系统调试工作,交付A公司进行联动试验。最后,在A公司的精心组织下,完成了系统的联动试验工作,各项性能指标均符合相关规定,工程验收合格。

二、问题
1.请问末端试水装置安装存在哪些质量问题?并说明理由。
2.A公司认为D公司还有哪些系统调试工作未完成?
3.消防水泵调试的目的是什么?
4.自动喷水灭火系统联动试验除了组织者A公司外,参加的单位还应有哪些?

正确答案

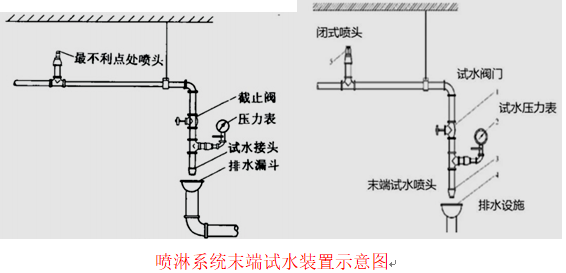

1.末端试水装置安装存在的质量问题:(1)末端试水装置缺少试水接头;(2)末端试水装置的出水与排水管直接连接;(3)排水总管的管径偏小。
理由:按照《自动喷水灭火系统设计规范》GB50084—2017规定:末端试水装置由试水阀、压力表以及试水接头组成;末端试水装置的出水,应取孔口出流方式排入排水管道,排水立管宜设伸顶通气管,且管径不应小于75mm。


2.A公司认为D公司还有未完成的系统调试工作有:水源测试、排水设施调试。
3.消防水泵调试的目的是考核消防水泵的机械性能,检验消防水泵的制造、安装质量和设备性能等是否符合规范和设计要求。
4.自动喷水灭火系统联动试验运行除了组织者A公司外,参加的单位还应有:施工单位(D公司)、调试单位、总承包单位(B公司)、设计单位、监理单位(C公司)、重要机械设备的生产厂家。
查看解析

相关试题

单选
以下复合风管能适合高压场所的有( )
A 酚醛复合风管 B 聚氨酯复合风管 C 玻璃纤维复合风管 D 硬聚氯乙烯风管
查看
单选
下列不属于高分子材料的是( )。
A 聚乙烯 B 天然橡胶 C 棉麻纤维 D 水泥
查看
单选
关于千斤顶使用要求的说法,错误的是( )。
A 垂直使用时,作用力应通过承压中心 B 水平使用时,应有可靠的支撑 C 随着工件的升降,不得调整保险垫块的高度 D 顶部应有足够的工作面积
查看
单选
设备吊装方案编制的基本原则不包括( )。
A 以吊装安全为前提 B 以进度保障为手段 C 以吊装效益为追求目标 D 以技术可靠、工艺成熟为基础
查看
单选
有立柱加工面或垂直加工面的设备找平是以( )来保证。
A 平行度 B 垂直度 C 同轴度 D 倾斜度
查看
单选
设备基础混凝土强度检查验收要求包括( )。
A 由基础施工单位或监理单位提供设备基础质量合格证明文件 B 安装单位主要检查基础混凝土配合比是否符合设计要求 C 安装单位应对基础强度进行复测 D 设备基础应有预压和沉降观测详细记录
查看
单选
凝汽器安装技术要点包括( )。
A 不得采取直接坐落在凝汽器基础上的支承形式 B 凝汽器壳体内的管板、低压加热器的安装,在低压缸就位后应当完成 C 凝汽器与低压缸排汽口之间的连接,采用具有伸缩性能的中间连接段 D 管束在低压缸就位前进行穿管和连接
查看
单选
风力发电设备的安装程序中,机舱安装之后,应安装( )。
A 变频器、电器柜 B 叶片与轮毂 C 发电机 D 叶轮
查看
单选
关于压力容器产品焊接试板要求的说法,错误的是( )。
A 产品焊接试板经外观检查 B 产品焊接试板由焊接产品的焊工焊接 C 现场组焊的球罐只制作立、横产品焊接试板 D 产品焊接试板经射线检测
查看
单选
水准测量釆用髙差法,待定点的高程是通过( )
A 调整水准仪调试得出 B 计算得出 C 水准尺直接读出 D 微调补偿器得出
查看
