1.(1)项目部负责人;
(2)项目技术负责人;
(3)项目部技术人员;
(4)项目部现场施工管理人员:施工员、材料员、安全员、机械员、劳务员、资料员、质量员、标准员;
(5)项目部现场主要技术工人。
2.项目部对阀门(除安全阀)所做的试验应满足要求有:
(1)阀门应进行壳体压力试验和密封试验,壳体压力试验和密封试验应以洁净水为介质。不锈钢阀门试验时,水中的氯离子含量不得超过25ppm。
(2)阀门的壳体试验压力应为阀门在20℃时最大允许工作压力的1.5 倍,密封试验压力应为阀门在20℃时最大允许工作压力的1.1 倍,试验持续时间不得少于5min。无特殊规定时,试验介质温度应为5~40℃,当低于5℃时,应采取升温措施。

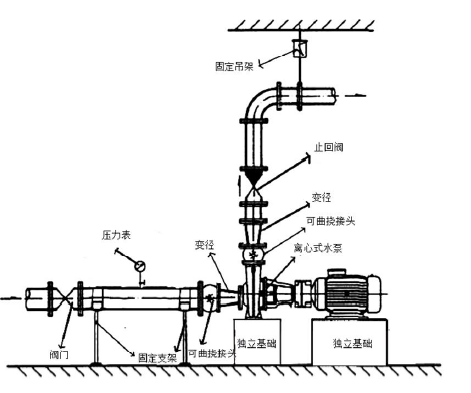

3.(1)进口处的变径采用同心变径,应换成上平偏心异径;
(2)进口处的固定支架应该为弹性支架;
(3)水泵和电机的独立基础应改为联合基础;
(4)进口没有过滤器,应增加Y 型过滤器(或其他过滤器、除污器);
(5)出口处挠性接头和同心变径位置错误,挠性接头应在同心变径的下游;
(6)出口处管道没有压力表,应增加压力表;
(7)出口管道没有阀门,应在止回阀上应增加阀门;
(8)出口管道采用固定吊架,应该为弹性吊架。
(答出任意五条即可满分)
4.(1)更换管材,属于设计变更,施工单位未办理变更手续就擅自采用新管材,所以不妥。
(2)本工程中的材料代用,对质量安全以及经济影响较小,属于一般设计变更。项目部应提出设计变更申请单,报监理单位审核。
监理工程师或总监理工程师审核技术是否可行、施工难易程度和工期是否增减,造价工程师核算造价影响,报建设单位审批。
建设单位工程师报建设单位项目经理或总经理同意后,通知设计单位。设计单位工程师认可变更方案,实施设计变更,出变更图纸或变更说明。
建设单位将变更图纸或变更说明发至监理工程师,监理工程师发至施工单位。
