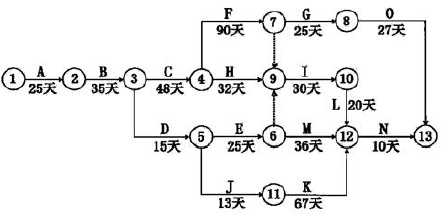

1.(1)关键线路:A→B→C→F→I→L→N
(2)计划总工期为:258 天
2.(1)事件一中责任方为发包人,影响计划总工期20 天;
(2)事件二中责任方为承包人,不影响计划总工期。
3.地下相向开挖的两端在相距30m 以内时,装炮前应通知另一端暂停工作,退到安全地点。当相向开挖的两端相距15m 时,一端应停止掘进,单头贯通。斜井相向开挖,除遵守上述规定外,并应对距贯通尚有5m 长地段自上端向下打通。
4.(1)生产安全事故分为:一般事故、较大事故、重大事故、特别重大事故;
(2)事件二中死亡3 人,属于较大事故;
(3)事故发生后施工单位报告项目法人,并向流域管理机构和当地水行政主管部门进行了报备不妥;
理由:水利部直属单位(工程)发生较大生产安全事故和有人员死亡的一般生产安全事故、地方水利工程发生较大生产安全事故,应在事故发生1 小时内快报、2 小时内书面报告至安全监督司。
