分析

案例题 某新建泵站采用堤后式布置,主要工程内容包括:泵房、进水闸、防洪闸、压力水箱和穿堤涵洞。工程所在地的主汛期为6月~9月。合同双方依据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同。合同部分内容如下:①合同工期18个月,工程计划2012年11月1日开工,2014年4月30日完工;②签约合同价为810万元。
施工中发生如下事件:
事件1:根据施工方案及安全度汛要求,承包人编制了进度计划,并获得监理人批准。其部分进度计划见表1(不考虑前后工作的搭接,每月按30天计)。

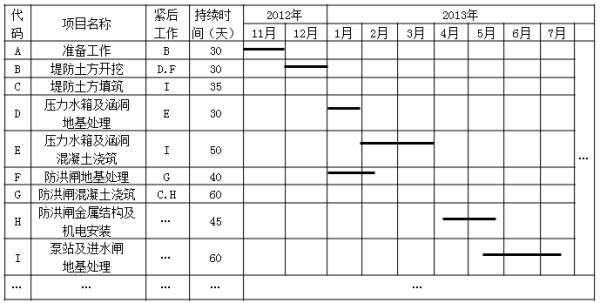

表1工程项目施工进度计划表(部分)

事件2:为加强项目部管理,承包人提出更换项目经理并按合同约定的要求履行了相关手续。承包人于2013年2月25日更换了项目经理。
事件3:由发包人组织采购的水泵机组运抵现场,承包人直接与供货方办理了交货验收手续,并将随同的备品备件、专用工器具与资料清点后封存。在泵站安装时,承包人自行启用了封存的专用工器具。
事件4:合同工程完工证书颁发时间为2014年7月10日。承包人在收到合同工程完工证书后,向监理人提交了包括变更及索赔金额、工程预付款扣回等内容的完工付款申请单。
问题:
1.根据事件1,指出“堤防土方填筑”、“防洪闸混凝土浇筑”的施工时段,分析判断该计划是否满足安全度汛要求。
2.事件2中,承包人更换项目经理应办理哪些手续?
3.指出事件3中承包人做法的不妥之处,并改正。
4.事件4中,承包人向监理人提交的完工付款申请单还应包括哪些主要内容?

正确答案
1.“堤防土方填筑”的施工时段为2013年4月11日~5月15日;“防洪闸混凝土浇筑”施工时段为2013年2月11日~4月10日;堤防填筑与防洪闸金属结构及机电安装计划分别于2013年5月15日、5月25日完成,在汛前均具备挡洪条件,该计划满足安全度汛要求。
2.承包人更换项目经理应办理手续:①事先应征得发包人同意;②于2013年2月11日前(或在变更14天前)通知发包人和监理人。
3.承包人做法不妥之处:①承包人直接与供货方办理了交货验收手续,并将随同的备品备件、专用工器具与资料清点后封存。②承包人自行启用了封存的专用工器具。
应为:①承包人会同监理人、发包人与供货方办理了交货验收手续,并将随同的备品备件、专用工器具与资料清点后封存。②承包人应向监理人提出启用申请,并经监理人同意,方可启用封存的专用工器具。
4.承包人向监理人提交完工付款申请单还应包括的主要内容为:完工结算合同总价、发包人已支付承包人的工程价款、应支付的完工付款金额等。
查看解析

相关试题

单选
根据《水利水电工程施工通用安全技术规程》SL398-2007规定,对从事尘、毒、噪声等职业危害的人员应进行( )职业体检。
A 每季一次 B 每半年一次 C 每年一次 D 每两年一次
查看
单选
根据《水土保持法》,水土保持方案审批部门为( )以上人民政府水行政主管部门。
A 镇级 B 县级 C 地市级 D 省级
查看
单选
蓄洪区属于( )
A 洪泛区 B 防洪保护区 C 滞洪区 D 防洪区
查看
单选
根据《水利工程建设项目施工监理规范》SL288—2014,下列说法正确的是( )。
A 水利工程开工前,监理工程师应对由发包人准备的施工图纸和文件的供应情况、测量基准点的移交情况、施工用地提供情况等施工条件进行检查。 B 水利工程建设项目施工监理实施阶段开工条件控制包括签发开工通知、分项工程开工、分部工程开工、单元工程开工、混凝土浇筑开仓 C 监理单位跟踪检测混凝土试样的数量,应不少于承包人检测数量的5% D 监理机构开展平行检测时,土方试样不应少于承包人检测数量的10%
查看
单选
下列工作阶段中,不属于水利水电建设项目竣工环境保护验收调查的是( )。
A 筹建期 B 工程前期 C 施工期 D 运行期
查看
单选
对建设工程勘察单位安全责任的规定中不包括( )。
A 勘察标准 B 勘察文件 C 操作规程 D 勘察人员
查看
单选
对发现使用未经检验或检验不合格的建筑材料的,水利工程质量监督机构有权责成( )落实整改。
A 项目法人 B 施工单位 C 材料供应商 D 质量检测单位
查看
单选
某施工单位承担一水电站工程项目施工,其中施工单位可以分包的工程项目是( )。
A 坝体填筑 B 大坝护坡 C 电站厂房 D 尾水渠护坡
查看
单选
用于编制施工图预算时计算工程造价和计算工程中劳动力、材料、机械台时需要的定额为( )。
A 概算定额 B 预算定额 C 施工定额 D 投资估算指标
查看
单选
专项施工方案审查论证专家组应由( )名及以上符合相关专业要求的专家组成。
A 3 B 5 C 7 D 9
查看
刷题小程序
水利水电工程管理与实务题库小程序
