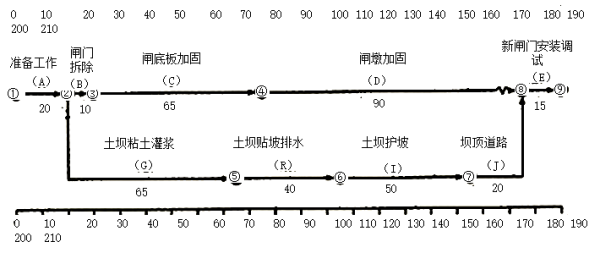

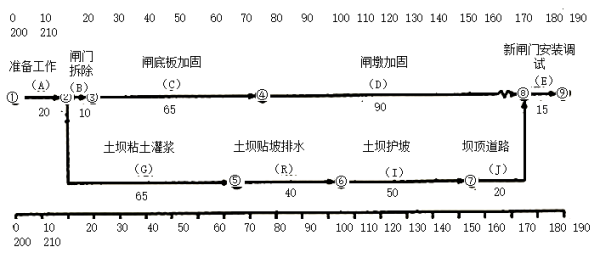

1.(1)计划工期为210d
关键线路:①→②→⑤→⑥→⑦→⑧→⑨
A→G→H→I→J→E
(2)TFA=0d
TFC=0+TFD
=TFD
=FFD+TFE
=10d+0
=10d
2.(1)发包人责任、延期5d,A为关键工作所以影响计划工期的5d
(2)承包人责任,77d-65d=12d
TFC=10d,12-10=2d
所以影响计划工期2d
(3)承包人责任,17-15=2d
影响计划工期2d
3.第60天末
①V计划=24+21+16+6+8=75万元
②V实际=24+18+16+5+6=69万元
③VD计划=114万元

④实际比计划拖欠了65.8%-60.5%=5.3%
4.(1)219d
(2)调整后的合同工期215d
承包人可向发包人提出多少天的延期要求215-210=5d
