【1】 事件 1 中,建设单位的做法正确,大型机械的进出场费已包含在合同价(建安工程造价) 中。
【2】 错误之处:建设单位提供的材料,施工单位没有送检的义务; 正确之处:建设单位提供的材料,由建设单位支付材料检测费用; 理由:根据施工合同通用条款规定,对于建设单位提供的材料,施工单位应负责检测,建设单位应支 付检测费用。

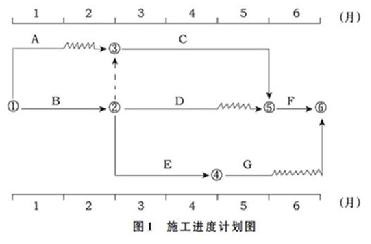

【3】 (1)项目监理机构应要求施工单位提交调整后的施工方案,由专业监理工程师审查, 总监理工程师签认后指令施工单位执行。
(2)D 工作的新单价计算如下:
①人材机=160(元/m3)
②管理费=①×15%=160×15%=24(元/m3)
③利润=(①+②)×5%=(160+24)×5%=9.2(元/m3)
④含税单价=(①+②+③)×(1+15%)=(160+24+9.2)×1.15=222.18(元/m3)
【4】 施工单位提出的调整 G 工作单价的要求不合理,因施工单位的原因致使该工作拖延;施 工单位提出的调整 F 工作单价的要求合理,因符合合同约定。

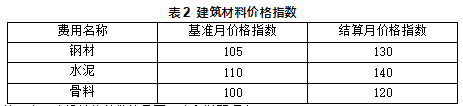

F 工作的新单价=150×[(1-25%-35%-10%)+25%×(130/105)+35%×(140/110)
+10%×(120/100)]=150×(0.30+0.3095+0.4455+0.12)=176.25(元/m3)
【5】 (1)4 月份拟完工程计划投资额=120×(4500/3)+180×(2200/2)
+100×(2300/2)=180000+198000+115000=493000(元)
4 月份应得工程款=120×(4500/3)+222.18×(1100+2000)/2+100×(2300/2)
=180000+344379+115000=639379(元)
(2)5 月份拟完工程计划投资额=120×(4500/3)+200×2000=180000+400000=580000(元)
5 月份应得工程款=120×(4500/3)+222.18×(1100+2000)/2=180000+344379=524379(元)
(3)6 月份拟完工程计划投资额=150×2500=375000(元)
6 月份应得工程款=176.25×2500+200×2000=440625+400000=840625(元)
