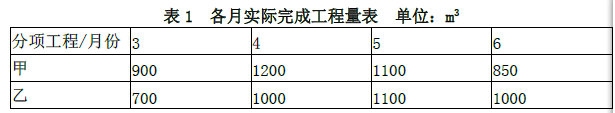

【1】 分部分项清单项目合价:4500×0.124+3200×0.0985=873.20(万元)
材料预付款:873.20×20%=174.64(万元)
【2】 措施项目清单合价:873.2×3.8%=33.18(万元) 预付措施费:33.18×50%×(1+4%)×(1+9%)×(1-5%)=18.806×(1-5%)=17.87(万元)
【3】 5 月份应付工程款:
(1100×0.124+1100×0.0985+33.18×50%÷4+1.0)×(1+4%)(1+9%)×(1-5%)
-174.64÷2=249.90×1.04×1.09×0.95-87.32=181.80(万元)
【4】 6 月份承包商完成工程的工程款: 甲分项工程(4050-4500)/4500=-10%,故结算价不需要调整。 则甲分项工程 6 月份清单合价:850×0.124=105.40(万元) 乙分项工程(3800-3200)/3200=18.75%,故结算价需调整。 调价部分清单合价:
(3800-3200×1.1)×0.0985×0.9=280×0.08865=24.82(万元)
不调价部分清单合价:(1000-280)×0.0985=70.92(万元) 则乙分项工程 6 月份清单合价:24.82+70.92=95.74(万元)
6 月份承包商完成工程的工程款:
(105.4+95.74+33.18×50%×1/4+3.5)×1.04×1.09=236.68(万元)
【5】 原合同总价:
(873.2+33.18+3.0)×1.04×1.09=1030.87(万元)
调值公式动态结算:
(850+236.68)×(0.3+0.7×10%×1.15+0.7×90%×1.0)=1086.68×1.0105=1098.09(万元)
6 月份工程结算价:
(236.68+1098.09-1030.87)×0.95-174.64×0.5=303.9×0.95-87.32=201.39(万元)
