问答题 某公司承建的某公共建筑项目,建筑面积100000m2,建筑高度45m,建筑结构形式为钢筋混凝土框架结构,屋面采用某新型材料索膜结构,跨度50m。项目使用盘扣式脚手架支撑体系,砌筑施工采用开口型扣件式钢管脚手架。因屋面施工作业人员不足,项目部组织20名木工转岗进行屋面索膜结构安装施工。
2021年9月25日,公司对工程项目开展月度安全检查,现场检查发现以下情况:
(1)电梯井防护门高度1.20m。
(2)氧气瓶与乙炔瓶的工作间距3m。
(3)施工现场消火栓泵专用配电线路从现场二级配电箱直接引出。
(4)起重吊装用钢丝绳直径20mm,编插长度450mm。
(5)生活区宿舍二层建筑面积为240m2,设置1处疏散楼梯。
(6)开口型脚手架两端连墙件的垂直间距6m。
查阅安全管理资料,发现安全教育资料仅包括施工人员三级安全教育培训和考核记录。临时用电施工组织设计内容仅含:现场勘测;确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向;负荷计算;变压器选择。
公司针对现场检查和安全管理资料查阅中发现的问题,下达了隐患整改通知单,要求项目部及时整改并书面回复整改结果。
根据以上场景,回答下列问题(共22分):
1.本工程索膜结构的专项施工方案是否需要专家论证,并说明理由。
2.根据施工现场检查发现的情况,指出施工现场存在的安全隐患,并提出对应的整改措施。
3.根据《建筑施工安全检查标准》,补充完善本工程安全教育资料。
4.根据《施工现场临时用电安全技术规范》,列出本工程施工现场临时用电组织设计还应包括的内容。

正确答案
1.本工程索膜结构的专项施工方案不需要专家论证。
理由:跨度大于60m及以上的网架和索膜结构安装工程属于超过一定规模的危险性较大的分部分项工程,需要专家论证,而本工程跨度为50m,没有超过60m,所以不需要专家论证。
2.隐患①:电梯井防护门高度1.20m。
整改;电梯井口应设置防护门,其高度不应小于1.5m。应将电梯井防护门高度提高到至少1.5m。
隐患②:氧气瓶与乙炔瓶的工作间距3m。
整改:氧气瓶、乙炔气瓶工作间距不小于5m 。应将氧气瓶与乙炔瓶的工作间距整到至少5m。
隐患③:施工现场消火栓泵专用配电线路从现场二级配电箱直接引出。
整改:施工现场的消火栓泵应采用专用消防配电线路,且应从现场总配电箱的总断路上端接入,保持不间断供电。
隐患④:生活区宿舍二层建筑面积为240m2,设置1处疏散楼梯。
整改:公共建筑内每个防火分区或一个防火分区的每个楼层,其安全出口的数量应经计算确定,且不应少于2个。所以至少设置两个疏散楼梯。
隐患⑤:开口型脚手架两端连墙件的垂直间距6m。
整改:开口型脚手架的两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并且不应大4m。
解析:《建筑施工起重吊装工程安全技术规范》规定:吊索的绳环或两端的绳套可采用压接接头,压接接头的长度不应小于钢丝绳直径的20倍,且不应小于300mm。

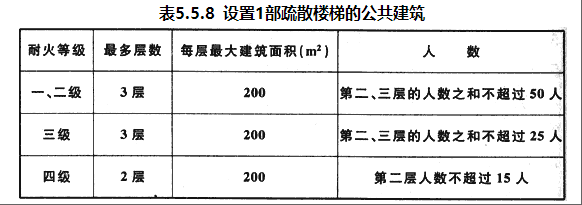

《建筑设计防火规范》规定:公共建筑内每个防火分区或一个防火分区的每个楼层,其安全出口的数量应经计算确定,且不应少于2个。设置1个安全出口或1部疏散楼梯的公共建筑应符合下列条件之一:①除托儿所、幼儿园外,建筑面积不大于200m2且人数不超过50人的单层公共建筑或多层公共建筑的首层;②除医疗建筑,老年人照料设施,托儿所、幼儿园的儿童用房,儿童游乐厅等儿童活动场所和歌舞娱乐放映游艺场所等外,符合表5.5.8规定的公共建筑。

3.安全教育资料还应包括:20名木工转岗的岗前安全教育培训及考核记录、施工管理人员及专职安全员的教育培训及考核记录、三级安全教育台账记录和安全教育人员考核登记表、专职应急救援人员的应急救援培训记录、特种作业人员的培训及考核记录、安全教育培训制度、安全技术交底资料等等。
解析:《建筑施工安全检查标准》规定:施工人员入场安全教育应按照先培训后上岗的原则进行,培训教育应进行试卷考核。施工人员变换工种或采用新技术、新工艺、新设备、新材料施工时,必须进行安全教育培训,保证施工人员熟悉作业环境,掌握相应的安全知识技能。现场应填写三级安全教育台账记录和安全教育人员考核登记表。施工管理人员、专职安全员每年应进行一次安全培训考核。
4.施工现场临时用电组织设计应包括下列内容:
1)设计配电系统:①设计配电线路,选择导线或电缆;②设计配电装置,选择电器;③设计接地装置;④绘制临时用电工程图纸,主要包括用电工程总平面图、配电装置布置图、配电系统接线图、接地装置设计图。
2)设计防雷装置;
3)确定防护措施;
4)制定安全用电措施和电气防火措施。
查看解析

相关试题

单选
施工现场预留洞口一般采用盖板或防护栏杆进行防护。根据《建筑施工高处作业安全技术规范》,洞口盖板承受的均布荷载应不小于( )。
A 0.50kN/㎡ B 1.00kN/㎡ C 1.50kN/㎡ D 2.00kN/㎡
查看
单选
工程项目部组织钢结构吊装和管道安装等悬空高处作业时,应采取有效的安全防护措施。下列悬空高处作业安全防护措施中,错误的是( )。
A 在作业层下方设置水平安全网 B 钢结构构件在地面组装,安全设施一并设置 C 利用钢梁作为水平通道时,设置连续的安全绳 D 在施工层搭设水平通道时,水平通道一侧设置防护栏杆
查看
单选
某工程项目部组织塔式起重机顶升作业前,对顶升作业人员进行了安全技术交底。下列交底内容中,不符合安全要求的是( )。
A 顶升作业前,塔式起重机下支座与顶升套架应可靠连接 B 顶升作业中,应调整变幅小车位置进行配平操作 C 顶升作业中,应保证塔式起重机的平衡 D 顶升作业中,不应进行回转操作
查看
单选
施工升降机拆卸作业是施工现场安全监督管理的重点。下列关于施工升降机拆卸作业的说法,正确的是( )。
A 先全部拆除附墙架,再拆除导轨架 B 夜间进行拆卸作业时,应保证充足的照明 C 拆卸作业是安装作业的逆过程,可不编制专项施工方案 D 拆卸作业不能连续完成时,应根据拆卸状态采取相应安全措施
查看
单选
某工程项目部组织高处作业吊篮验收,填写了《高处作业吊篮使用验收表》。下列验收结果中,不合格的是( )。
A 涤纶安全绳直径为10mm B 悬挑机构抗倾覆系数为2 C 离心触发式安全锁制动距离为200mm D 超高限位器止挡安装在距顶端800mm处
查看
单选
某工程项目使用高处作业吊篮进行外墙保温施工。下列高处作业吊篮的使用方式正确的是( )。
A 吊篮内有2人同时作业 B 作业人员利用吊篮运送物料 C 作业人员从建筑物顶部进入吊篮 D 吊篮内作业人员将安全带系挂在篮体上
查看
单选
某工程项目塔式起重机作业半径内有一条10kV架空线路。为保障施工安全,项目部搭设了防护设施,并制订了相关的管理规定。根据《施工现场临时用电安全技术规范》,下列架
A 搭设防护设施时采取停电措施并派专人监护 B 防护设施与架空线路之间的安全距离为2m C 架空线路正下方的木工车间搭设防护棚 D 采用绝缘材料搭设防护设施
查看
单选
某工程项目低压电力系统电缆采用埋地方式敷设,施工现场临时用电组织设计中明确了直埋电缆安全技术措施。关于直埋电缆安全技术措施的说法,错误的是( )。
A 埋地电缆穿越施工道路时,加设内径不小于电缆外径1.5倍的防护套管 B 埋地电缆的接头设在地面上的接线盒内,接线盒具备防水、防尘、防机械损伤性能 C 埋地电缆与其附近外电电缆和管沟的平行间距不小于1m,交叉间距不小于0.50m D 直接埋地敷设的深度不小于0.70m,在电缆四周均匀敷设50mm厚的细砂,设置硬质保护层
查看
单选
某工程项目部组织悬挑式操作平台验收。根据《建筑施工高处作业安全技术规范》,下列验收结果中,不符合规范要求的是( )。
A 悬挑式操作平台安装时,钢丝绳采用专用钢丝绳夹连接 B 悬挑式操作平台设置4个吊环,吊运时使用卡环 C 悬挑式操作平台支撑点设置在主体结构的脚手架上 D 悬挑式操作平台使用工字钢制作悬挑梁,节点采用焊接
查看
单选
某工程项目深基坑开挖完毕后,因主体结构的特殊情况,需改变基坑支护结构工作状态,施工单位应报请进行复核的单位是( )。
A 监理单位 B 建设单位 C 设计单位 D 政府监督部门
查看
