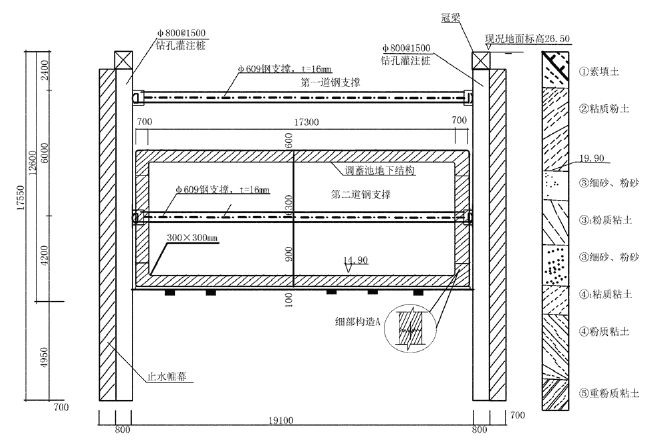

1.池顶板厚度 600mm,因此模板承受的结构自重 Q=25KN/m3×0.6m=15KN/㎡。
该混凝土模板支架安全专项施工方案需要组织专家论证.
理由:施工总荷载 15kN/㎡及以上的混凝土模板支撑工程所编制的安全专项方案需要进行专家论证。
2.钻孔灌注桩桩长 17.55m,地下水埋深 6.6m,17.55-6.6=10.95m,因此截水帷幕在地下水中的高度为 10.95m。
3.深层搅拌桩止水帷幕,高压旋喷桩止水帷幕。
4.基坑侧壁渗漏继续开挖的风险:因为渗漏水中夹带泥沙;会导致渗漏处地层土的流失,从而造成围护结构背后土体过大沉降,严重的会导致围护结构及背后土体坍塌。
具体步骤:(1)采用降水或排水措施;
(2)在缺陷处插入引流管引流,然后采用双快水泥封堵缺陷处,等封堵水泥形成一定强度后再关闭导流管。如果渗漏较为严重,直接封堵困难时,则应首先在坑内回填土封堵水流,然后在坑外打孔灌注聚氨醋或双液浆等封堵渗漏处,封堵后再继续向下开挖基坑。
5.基坑施工过程中风险最大时段是基坑开挖至底板施做之间。
稳定坑底应采取的措施:加深围护结构入土深度、坑底土体加固、坑内井点降水等措施,并适时施作底板结构。
6.构造 A 名称:施工缝。
留置位置有关规定:池壁与底部相接处的施工缝,宜留在底板上面不小于 200mm 处,底板与池壁有腋角时,宜留在腋角上面不小于 200mm 处;池壁与顶部相接处的施工缝,宜留在顶板下面不小于200mm 处,有腋角时,宜留在腋角下部。
施工要求:施工缝内应设置止水带,在已硬化的混凝土表面上浇筑时,应凿毛和冲洗干净,并保持湿润,但不得积水;浇筑前,施工缝处应先铺一层与混凝土强度等级相同的水泥砂浆,厚度宜为 15~30mm;混凝土应振捣密实,使新旧混凝土紧密结合。
