分析

案例题 某项目部承接一项直径为 4.8m 的隧道工程,起始里程为 DK10+100,终点里程为 DK10+850,环宽 为 1.5m,采用泥水加压平衡盾构施工,盾构机断面如图所示,穿越地层主要为淤泥质黏土和粉砂土, 覆土厚度为 6m,地下水位位于-3.0m,基坑影响范围内主要为潜水。区间隧道贯通后计算出平均推进速度为 10 环/天。

盾构掘进过程中发生如下事件:
事件一:盾构始发时,发现洞门处地质情况与勘察报告不符,需改变加固形式。施工方修正了洞 门加固方案,确定加固长度为盾构本体长度,并将方案上报至监理工程师。监理工程师认为方案不符 合要求,责令施工方修正。加固施工造成计划工期延误 10 天,增加费用 30 万。
事件二:盾构侧面下穿一座房屋后,由于项目部设定的盾构泥水仓压力过低,造成房屋最大沉降 达到 50mm。穿越后房屋沉降继续发展,项目部采用二次注浆进行控制。最终房屋出现裂缝,维修费用 为 40 万。
【问题】
1.根据背景资料判断该盾构覆土厚度是否符合要求?说明理由。

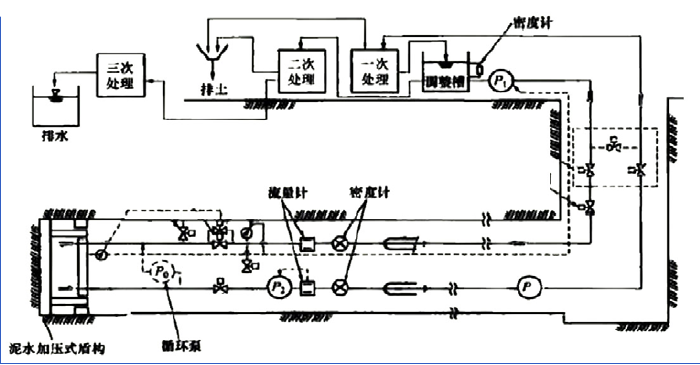

2.泥水平衡盾构系统中,应该将送泥泵、排泥泵和中转泵设置在什么位置?(以 P、P1、P2表示)
3.列举常用的洞口土体加固方式?本工程应选择哪种方式?
4.监理工程师责令施工方修正施工方案是否正确?说明理由。
5.事件一、二中,项目部可索赔的工期和费用为多少。
6.整个隧道掘进的完成时间是多少天?

正确答案
1.符合要求。覆土深度不宜小于 1D(洞径),本工程盾构直径为 4.8m,覆土为 6m,符合覆土深度要求。
2.P 为中转泵、P1 为送泥泵、P2 为排泥泵。
3.常用的洞口土体加固方式有化学注浆法、砂浆回填法、深层搅拌法、高压旋喷注浆法、冷冻法等。
本工程穿越地层主要为淤泥质黏土和粉砂土,洞门处主要为潜水层,因此应选择深层搅拌法,并在加固体与工作井井壁间无法加固的间隙处,用旋喷法进行补充加固。
4.监理工程师指令正确。
理由:加固长度根据土质而定,富水地层洞口土体加固长度必须大于盾构本体长度 2m 及以上。
5.事件一,项目部可以索赔工期 10 天,费用 30 万,因为勘察报告由发包方提供,发包方应对其准确性负责;
事件二,不可索赔,因为上述费用为该项目部施工不当造成,所以不能索赔。
6.850-100=750m,750÷(1.5×10)=50 天。
查看解析

相关试题

单选
下列关于挖土路基的说法,不正确的是( )。
A 挖方段不得超挖,应留有碾压到设计高程的压实量 B 碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施 C 过街雨水支管沟槽及检查井周围应用素土填实 D 压路机不小于12t级,碾压应自路两边向路中心进行
查看
单选
关于预应力筋施工说法正确的是( )。
A 预应力筋下料长度为孔道长度与千斤顶长度的总和 B 预应力筋采用电弧切割 C 预应力筋张拉时,伸长值应从开始张拉时量测 D 先张法放张预应力筋时,应分阶段,对称、交错地放张
查看
单选
不属于城市给水排水管道全断面修复的方法是( )。
A 爆管法 B 缠绕法 C 内衬法 D 喷涂法
查看
单选
基坑监控量测技术成果不应包括的内容( )。
A 当日报表 B 阶段性分析报告 C 月度报表 D 总结报告
查看
单选
城镇水泥混凝土道路加铺沥青混凝土面层时,应调整( )高程。
A 雨水管 B 检查井 C 路灯杆 D 防撞墩
查看
单选
对于单箱单室箱梁和脊梁来说,采用( )在外观和受力上均较合理。
A T形桥墩 B Y形桥墩 C 双柱式桥墩 D 倒梯形桥墩
查看
单选
由于不可抗力事件导致的费用中,属于承包人承担的是( )。
A 工程本身的损害 B 施工现场用于施工的材料损失 C 承包人施工机械设备的损坏 D 工程所需清理、修复费用
查看
单选
双层式或多层式热拌热铺沥青混合料面层之间应喷洒( )。
A 粘层油 B 透层油 C 液体沥青 D 乳化沥青
查看
单选
污水的物理处理法不包括( )。
A 重力分离法 B 电解法 C 筛滤截留法 D 离心分离法
查看
单选
用于砌体结构的石材强度等级不得小于( )。
A MU40 B MU30 C MU15 D MU50
查看
