分析

案例题 某工程项目总承包单位根据工作之间的逻辑关系绘制了施工进度计划网络图(时间单位:月),并经总经理工程师和业主确认。施工过程中发生了如下事件:

事件1:施工单位施工至D 工作时,由于业主在细部设计上提出了新要求,设计单位重新进行了设计。造成D 工作施工时间延长了2 个月,施工单位人工费、机械费损失2 万元,施工单位提出了工期、费用索赔要求。
事件2:施工单位施工到C 工作时,由于业主自行采购的工艺设备提前到场,业主要求提前工期,施工单位增加了劳动力及材料,将C 工作施工时间缩减至4 个月。施工单位提出了赶工费2 万元的索赔要求。
【问题】
1.绘制双代号网络图,找出它的关键线路(用工作表示),并写出总工期。
2.事件1、2 中,施工单位的各项索赔是否合理,并分别说明理由。
3.指出实际网络计划的关键线路,指出计算工作C、工作E 的总时差,以及实际总工期。

正确答案
1.(1)工作之间的逻辑关系,补充如下:

双代号网络图绘制如下:

(2)关键线路是B→C→F。
(3)总工期为18 个月。
2.事件1:工期索赔不合理。虽然此事件是非承包人原因造成,但是工作D 延长2 个月没有超过总时差,对总工期没有造成影响,所以工期索赔不合理。
事件1:费用索赔合理。此事件是非承包人原因造成,而且给施工企业造成了人工费、机械费损失2 万元,所以费用索赔合理。
事件2:费用索赔合理。此事件是由于业主要求提前工期引起,是非承包人原因造成的,由于赶工期所增加的费用2 万元可以向业主提出费用索赔要求,所以费用索赔合理。

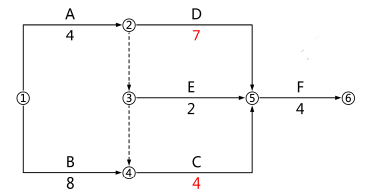

3.关键线路还是B→C→F,总工期变为16 个月。
工作C 的总时差为0,工作E 的总时差为,6 个月。
查看解析

相关试题

单选
下列构件中,不属于建筑物的围护体系的是( )。
A 内墙 B 门 C 屋面 D 窗
查看
单选
下列影响保温材料导热系数的因素中,描述错误的( )。
A 导热系数以金属最大,非金属次之,液体较小,气体更小 B 表观密度小的材料,导热系数小 C 材料吸湿受潮后,导热系数就会减小 D 材料的导热系数随温度的升高而增大
查看
单选
受线荷载作用的混凝土悬臂梁的悬臂端部最大位移与下列( )因素成反比。
A 悬臂梁自重 B 材料弹性模量 C 截面面积 D 悬臂长度
查看
单选
楼梯踏步最小宽度不应小于0.25m的是( )楼梯。
A 幼儿园、中小学校 B 以电梯为主要垂直交通的公共建筑 C 以电梯为主要垂直交通的超高层建筑 D 住宅建筑公共楼梯
查看
单选
电梯井口的防护要求是( )。
A 盖板盖严 B 设置防护门 C 设置临时护栏 D 设置防护棚
查看
单选
关于施工现场临时用电管理的说法,正确的是( )。
A 现场电工必须经相关部门考核合格后,持证上岗 B 用电设备拆除时,可有安全员完成 C 施工现场临时用电设备在5台及以上及设备总容量在50kW及以上的,应编制用电组织设计 D 室外220V灯具距地面不得低于2.5m
查看
单选
吊杆长度超过( )时应设置反支撑。
A 1m B 1.2m C 1.5m D 1.8m
查看
单选
关于钢结构普通螺栓连接的施工技术,下列说法错误的是( )。
A 可采用气割制孔 B 对于采用冲孔制孔时,钢板厚度应控制在12mm 以内 C 螺栓的紧固次序应从两边开始,对称向中间进行 D 对大型接头应采用两次紧固方法
查看
单选
关于花岗石的说法错误的是( )。
A 强度高 B 质地坚硬、耐磨 C 耐久性好,使用年限长 D 耐火性好,为酸性石材
查看
单选
图书馆、资料室、档案室和存放文物的房间,其顶棚、墙面应采用( )级装修材料。
A A B B1 C B2 D B3
查看
刷题小程序
建筑工程管理与实务题库小程序
