案例题 2018年4月,A市某施工单位承接了一项PTN传输设备安装工程,包括50个基站新装设备及30个基站新装板卡,总投资1500万元;施工前编制了施工组织设计,明确了质量的管理目标施工过程如下:
1.开工后,建设单位巡视现场的过程中发现,前期设计存在不合理的地方,口头通知施工单位变更增加2项工作内容:第一项:2个基站的配套传输设备安装;第二项,新增3km光缆中继段的线路施工。
2.施工单位在进行某处基站新装板卡施工时,发现有个别单盘安装后指示灯显示不正常,项目经理要求采取措施确认故障原因;
3.部分设备安装完毕后,发现存在测试不合格的现象。
问题:
1.具备什么样资质的施工单位可承揽此工程?
2.施工组织设计除了质量的管理目标之外,还需包含哪些管理目标?
3.施工单位是否可以拒绝建设单位提出的新增工程,并说明理由?如果施工单位计划全部接受上述新增工程,应在施工前做哪些工作?
4.施工单位应如何做好板卡的安装工作;如何确认故障原因?
5.用因果分析图法分析造成测试不合格的原因。

正确答案
1.通信工程施工总承包一级资质
通信工程施工总承包二级资质
施工单位应取得《安全生产许可证》
2.工期管理目标、成本管理目标、安全管理目标
3.
1)只能拒绝第二项新增工程;
理由:第一项2个基站的配套传输设备安装属于正常的工程变更,变更范围未超过原合同范围;且对于建设单位的口头变更指令,承包商应该遵照执行,并且于7天内向工程师索取书面确认。
第二项新增3km光缆中继段的线路施工工程,属于线路施工工程,变更范围明显超过原合同范围。
2)如果施工单位计划接受第二项新增工程;该项工程属于合同范畴外内容,应“先签证后施工”,即承包人应在接受发包人要求的7天内就用工数量和单价、机械及仪表台班数量和单价、机械及仪表数量和单价、使用材料和金额向发包人提出施工签证,发包人签证后施工,如未签证,承包人施工后发生争议的,责任承包人自负。
4.1)安装前应核对板卡的型号是否与现场要求的机盘型号、性能相符。
2)安插时应依据设计中的面板排列图进行,各种机盘要准确无误地插入子架中相应的位置。
3)插盘前必须戴好防静电手环,有手汗者要戴手套。
根据相关规定,施工单位安装板卡时,如发现个別指示灯显示不正常,应换盘试验,确认故障原因;
1)如换盘后故障仍存在,则应重点检查安装机盘的机架;
2)如换盘后机盘能正常工作,则前一个安装的机盘存在故障,应作为不合格品处理,不得用于后续工程中。

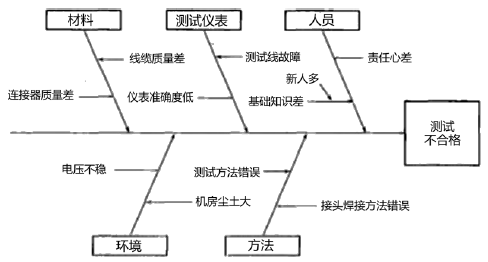

5.
查看解析

相关试题

单选
基于智能天线的越区切换技术是( )。
A 硬切换 B 软切换 C 更软切换 D 接力切换
查看
单选
有时收发天线均很高,而反射点又处于途径中间的开阔地或水面上,应采取( )方法克服电磁波衰落。
A 利用地形地物削弱反射波的影响 B 反射点设在反射系数较小的地面 C 利用天线的方向性 D 用无源反射板克服绕射衰落
查看
单选
第四带移动通信系统中的时分双工和频分双工主要区别是( )。
A 传输速率 B 载波频段 C 同步方式 D 无线接入空中接口
查看
单选
如采取将微波反射点从水面移至森林或凹凸不平的地面,属于( )方法克服电磁波衰落。
A 利用地形地物削弱反射波的影响 B 反射点设在反射系数较小的地面 C 利用天线的方向性 D 用无源反射板克服绕射衰落
查看
单选
光纤通信中存在非光纤自身原因的损耗有( )。
A 吸收损耗 B 非线性散射损耗 C 微弯损耗 D 瑞利散射损耗
查看
单选
某长途线路工程,需穿越两条河流,一条宽30m,一条宽100m,则应分别在这两条河流岸边设置( )水线标志牌。
A 2,4 B 1,2 C 4,2 D 2,1
查看
单选
UPS的功能不包括( )。
A 交流稳压功能 B 滤波功能 C 瞬间电网断电的保护功能 D 调制解调功能
查看
单选
广播电视中心工艺系统的调试,加电前检查所有设备,电源开关应置于( )位置,衰减器应置于( )位置。
A 连接,衰减最大 B 连接,衰减最小 C 断开,衰减最小 D 断开,衰减最大
查看
单选
为了使录音室的混响时间满足要求并且声音扩散均匀,通常采用( )措施进行处理。
A 墙壁和顶棚上加装适当的吸声材料 B 墙体采用厚墙或双层墙 C 采用密封式的双层窗 D 采用特制的双层门
查看
单选
一类机房的相对湿度一般应保持在( )之间。
A 10%~60% B 40%~70% C 20%~85% D 20%~80%
查看
