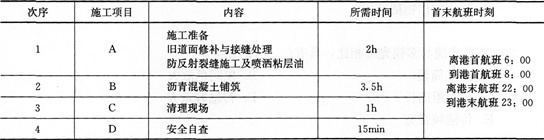

案例题 某民航干线机场现有一条跑道,由于使用年限较长,跑道道面结构损坏较严重,机场当局准备对该跑道进行沥青混凝土盖被整修。由于没有涉及飞行程序与最低起降标准等问题,民航地区管理局于2017年2月10日批准了机场的不停航施工申请。工程开工前,成立了由机场管理机构、施工单位、空中交通管理部门组成的工程指挥部。施工单位结合机场的实际情况和不停航施工的特点,在相关文件中提出了进度与质量的管理措施,确定了每日可利用时间及各项工程所需时间(见下表)。施工单位还建立了质量检测试验室,明确提出试验室将在项目总工程师的领导下开展试验检验工作,业务上受上级公司中心试验室领导,同时还需接受监理工程师的监督和检查。

2.问题
(1)在本工程的不停航施工期间,哪个单位负责监督管理?
(2)该机场沥青混凝土盖被最早可能开始的时间是何时?
(3)清理现场最迟必须结束的时间是何时?
(4)工程指挥部成员组成是否全面?若不全面,请补充。
(5)试验室定位是否有不妥之处?若有不妥之处请指出。

正确答案
(1)施工期间,机场管理机构负责对不停航施工进行监督管理。
(2)不停航施工申请得到民航地区管理局批准后,机场空管部门应发布航行通告,通告发布7d后方可施工,依据此规定,该机场沥青混凝土盖被工程最早可能开始的时间为2017年2月18日。
(3)在航空器起飞、着陆前0.5h.施工单位应当完成清理施工现场的工作,清理现场最迟必须结束的时间为5:30。
(4)工程指挥部成员组成不全面,缺少机场飞行单位(或航空公司)、工程监理单位、设计单位等。
(5)试验室定位有不妥之处,除接受监理工程师监督和检查外,还有业主、质量监督站的监督检查。
查看解析

相关试题

单选
民航机场航站区包括( )等。
A A.航站楼、站坪、交通设施 B B.航站楼、进场道路、交通设施 C C.航站楼、站坪、进场道路 D D.站坪、交通设施、进场道路
查看
单选
填方分几个作业段施工,若两个地段同时填筑,则应分层相互交叠衔接,其搭接长度不得小于( )。
A 1m B 2m C 3m D 4m
查看
单选
飞行区存在填土时,不得作为地基土的是( )。
A 素填土 B 建筑垃圾 C 冲填土 D 生活垃圾
查看
单选
山区或丘陵地区机场最大填方高度或填方边坡高度(坡顶和坡脚高差)大于等于( )的工程为高填方工程。
A 10m B 15m C 20m D 30m
查看
单选
设计交底和图纸会审应由( )主持。
A 设计单位 B 监理单位 C 施工单位 D 建设单位
查看
单选
在综合布线系统中,航站楼至机场信息中心的管线宜采用( )敷设。
A 双绞线 B 架空电缆 C 双路由 D 蛇形塑料管
查看
单选
跑道灯光系统不包括跑道( )。
A 入口灯 B 边灯 C 掉头坪灯 D 接地带灯
查看
单选
滑行道桥沉降缝的位置应按设计要求设置,缝宽均匀一致,从上到下竖直贯穿桥涵结构物。缝端面必须平整,按设计要求设置( )。
A 伸缩装置 B 支座 C 嵌缝材料 D 防水
查看
单选
下列导航信标中,( )信号对杂草高度最敏感。
A 全向信标 B 航向信标 C 下滑信标 D 指点信标
查看
单选
在航站楼广播、电视系统安装施工过程中,必须与土建施工同时进行的工序是( )。
A 预埋管线 B 绝缘测试 C 设备定位测量 D 音频矩阵的安装
查看
