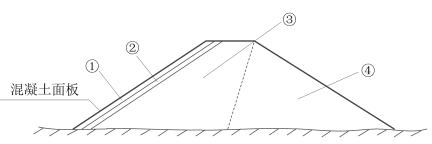

1.①垫层区:主要作用是为面板提供平整、密实的基础.将面板承受的水压力均匀传递给主堆石体,并起辅助渗流控制作用。
②过渡区:位于垫层区和主堆石区之间,主要作用是保护垫层区在高水头作用下不产生破坏.
③主堆石区:位于坝体上游区内,是承受水荷载的主要支撑体,
④下游堆石区:位于坝体下游区,主要作用是保护主堆石体及下游边坡的稳定。
2.除事件 1 给出的措施外,提高混凝土抗冻性的主要措施还有:①提高混凝土密实度;②减小水胶比;③掺和外加剂。
除事件 2 给出的措施外,底板混凝土浇筑主要温度控制措施还有:①降低混凝土的入仓温度,包括合理安排浇筑时间、采用加冰或加冰水拌合、对骨料进行预冷;②加速混凝土散热,包括采用自然散热冷却降温、混凝土内预埋水管通水冷却。
3.(1)事件 3 中质量缺陷备案做法的不妥之处及正确做法具体如下:
①不妥之处:承包人拟定自行实施不妥
理由:需要经过监理人同意方可实施
②不妥之处:由施工单位组织填写质量缺陷备案。
正确做法:应由监理单位组织填写。
③不妥之处:监理人签字、质量缺陷备案报监理单位备案。
正确做法:各参建单位签字。应报工程质量监督机构备案。
(2)工程质量缺陷备案表除了上述资料还应有:对质量缺陷是否处理和如何处理以及对建筑物使用的影响等。
4.(1)该水库工程的工程等别为 III 等,工程规模为中型、混凝土面板石坝建筑物的级别为 3级。
(2)土石围堰的级别为 5 级,土石围堰的洪水标准为 10-5 年。
(3)面板堆石坝施工期临时度汛的洪水标准:100-50 年。
5.水利工程合同问题按严重程度分为一般合同问题、较重合同问题、严重合同问题、特别严重合同问题四种。检查单位发现的问题(2)严重合同问题
