分析

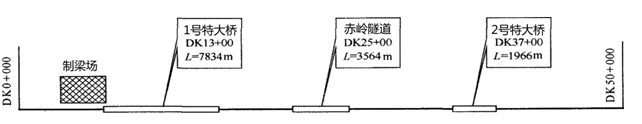

案例题 某客运专线2标段工程由某集团公司担负施工,标段内有路基、桥涵、隧道、CRTS-Ⅰ型板式无砟轨道工程(不含铺轨)。主要工程分布如下图。

标段内的梁体为双线整孔箱梁,采取场制和现场架梁,计划每天架梁2孔,1号特大桥梁部工程有240×32m孔箱梁,2号特大桥梁部工程有60×32m孔箱梁,两座特大桥采用1个制梁场制梁.梁体采取蒸汽养护。全标段架梁工期为5个月。
隧道进出口有部分Ⅳ级围岩,其余均为Ⅱ、Ⅲ级围岩,洞口采取台阶法开挖,洞身采取全断面开挖,隧道双口掘进,洞内无不良地质。
由于前期征地拆迁的影响,隧道开工时间延迟了1个月。
问题
1.为了保证计划工期的实现,在隧道工期延迟1个月的情况下且隧道工期不能压缩,如何调整箱粱施工方案?
2.对于双线整孔箱梁的预制架设,项目部要投入关键机械设备有哪些?
3.在每天需要预制2孔箱梁的进度要求下,每片箱梁需占用制梁台座时间为5天,制梁场需要设置多少个制梁台座?
4.针对背景资料中的隧道施工需要配置哪些专业工班?
5.对于CRTS-Ⅰ型板式无砟轨道铺板施工要投入的施工机械有哪些?

正确答案
1.由原来预制架设(穿越隧道)方案,调整为移动模架现场原位浇筑的施工方案。
此题主要考查在工期发生变化的情况下如何合理调整施工方案。从背景材料看出,制约总工期的项目是隧道贯通、然后穿越隧道架设2号桥箱梁。隧道开工被延迟,隧道工期又不能压缩,所以只能调整2号桥的施工方案,使得2号桥不再等待隧道贯通,就可以进行梁部施工,将需要等待的流水施工,变为不用等待的平行施工,通过优化方案加快工程施工。
2.箱梁预制要配置的机械设备有:钢模板(含内模)、千斤顶、龙门吊、钢筋加工设备、混凝土拌合站、混凝土搅拌运输车、混凝土拖泵、布料杆、移梁机、蒸汽锅炉。
箱梁架梁要配置的机械设备有:架桥机、运梁车、提梁机。
3.每个台座上5d可以实现一片箱梁的预制循环,所以每天1片梁需要5个台座,现需要保证每天预制2孔箱梁,需要10个台座。
4.隧道施工的工班配置是:钻爆工班、出碴工班、衬砌工班、初期支护工班、混凝土生产工班、风水电辅助工班。
5.CRTS-Ⅰ型板式无砟轨道施工需要的主要机械是:铺板机、运板车、吊车、CA砂浆车。
查看解析

相关试题

单选
垛码混凝土枕应上下同位,层间承轨槽处应垫以小方木或其他材料,其顶面应高出挡肩或螺旋道钉( )。
A 顶面50mm B 顶面40mm C 顶面30mm D 顶面20mm
查看
单选
隧道监控量测以( )为施工监测必测项目。
A 围岩压力、洞内外观察、水平相净空变化值及拱顶下沉量测 B 锚杆轴力、水平相净空变化值、拱顶下沉量测及洞口段地表下沉量测 C 隧底隆起、洞内外观察、水平相净空变化值及洞口段地表下沉量测 D 洞内外观察、水平相净空变化值、拱顶下沉量测及洞口段地表下沉量测
查看
单选
适用于基桩检测的常规方法为( )。
A 超声法 B 回弹法 C 钻芯法 D 小应变法
查看
单选
控制电缆敷设前对电缆绝缘进行测试的仪表是( )。
A 万用表 B 接地电阻测试仪 C 兆欧表 D 钳流表
查看
单选
真空断路器主要包含三大部分,除电磁或弹簧操纵机构和支架外还应包括( )。
A 真空灭弧室 B 合闸线圈 C 触头 D 电流互感器
查看
单选
下列情形中,适合采用钢筋混凝土扶壁式挡土墙的是( )。
A 石料缺乏地基承载力较低路堤地段 B 不良地质路堤地段 C 地震动峰值加速度为0.2g以上地区 D 一般岩质路堑地段
查看
单选
适用于各种地质条件和地下水条件,且具有适合各种断面形式和变化断面的高灵活性的开挖方法是( )。
A 钻爆法 B 盾构法 C 掘进机法 D 沉管法
查看
单选
施工单位接桩后进行复测,当CPⅠ、CPⅡ和线路水准基点较差满足规范规定时,应采用( )。
A 复测成果 B 原测成果 C 复测和原测的符合成果 D 局部范围内改动复测成果
查看
单选
下列指标中试验结果被评定为不符合标准,可判定水泥为废品的是( )。
A 细度 B 终凝时间 C 初凝时间 D 出厂编号
查看
单选
路堑开挖中横向台阶开挖适用于横坡不大于( )的情况。
A 1:2 B 1:5 C 1:8 D 1:10
查看
刷题小程序
铁路工程管理与实务题库小程序
