1.交底内容包括:施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施等。(P298)

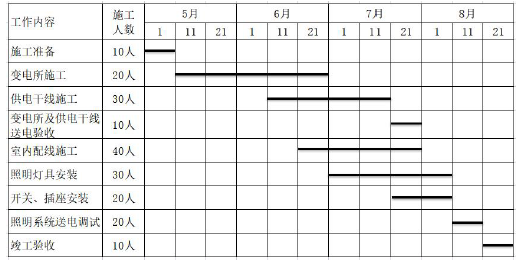

2.7 月下旬工作应该对供电干线的人数进行调整,调整后的人数为(4×31/5=24 人),现场的工作有:供电干线(24 人)、室内配线施工(40 人)、照明灯具安装(30 人)和开关、插座安装的工作人员(20 人),因此共有施工人员:24+40+30+20=114 人。
3.不正确;该批镀锌钢管存在质量问题,应不予验收。

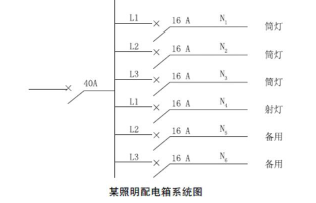

4.针对事件 3,40 套灯箱接到就近的射灯照明 N4 回路上,额定电流为 16A 开关调换为 32A 开关均不符合有关规定,照明配电箱内安装的技术要求:每一单相分支回路的电流不宜超过 16A,灯具数量不宜超过 25 个。
整改:将 40 套广告灯箱分装在两个回路 N5、N6 上,每个回路 20 套灯具,两个回路开关依然采用原设计额定电流为 16A。

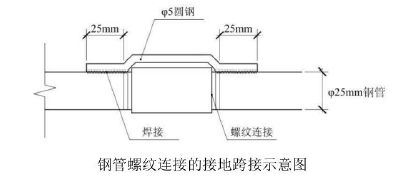

5.存在的问题:(1)圆钢直径为 5mm,不符合要求。改正:圆钢直径不小于 6mm。
(2)搭接的长度为 25mm,不符合要求。改正:搭接长度为圆钢直径的 6 倍,至少 36mm
