案例题 背景资料:
某中型水库除险加固工程主要建设内容有:砌石护坡拆除、砌石护坡重建、土方填筑(坝体加高培厚)、深层搅拌桩防渗墙、坝顶沥青道路、混凝土防浪墙和管理房等。计划工期9个月(每月按30天计)。合同约定:①合同中关键工作的结算工程量超过原招标工程量15%的部分所造成的延期由发包人承担责任;②工期?前的奖励标准为10000元/天,逾期完工违约金为10000元/天。施工中发生如下事件:

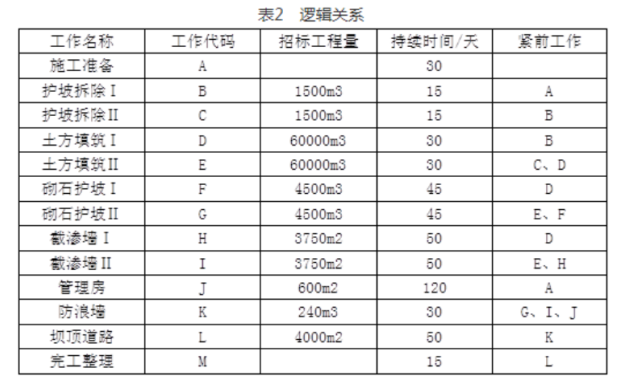

事件 1:为满足工期要求,采取分段流水作业,其逻辑关系如下表:

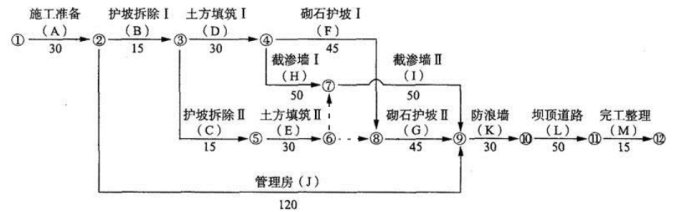

项目部技术人员编制的初始网络计划如下:????????????????????????????????????

项目部在审核初始网络计划时,发现逻辑关系有错并将其改正。
事件2:项目部在开工后第85天末组织进度检查,F、H、E、J工作累计完成工程量分别为400m3、600m3、20000m3、125m3(假定工作均衡施工)。
事件3:由于设计变更,K工作的实际完成时间为33天,K工作的结算工程量为292m3。除发生上述事件外,施工中其他工作均按计划进行。
【问题】
1.指出事件1中初始网络计划逻辑关系的错误之处。
2.依据正确的网络计划,指出计划工期和关键线路。
3.根据事件2的结果,说明进度检查时F、H、E、J工作的逻辑状况(按“…工作已完成…天工程量”的方式陈述)。指出哪些工作的延误对工期有影响及影响天数。
4.事件 3 中,施工单位是否有权?出延长工期的要求?并说明理由。
5.综合上述事件,该工程实际工期是多少天?承包人可因工期?前得到奖励或逾期完工支付违约金为多少?

正确答案
1.事件1中初始网络计划逻辑关系的错误之处为:
E工作的紧前工作只有C工作。E工作的紧前工作应为C、D工作。
(在节点④、⑤之间缺少一项虚工作)。
2.(1)计划工期270天;
(2)关键线路:A→B→D→H→I→K→L→M。
3.(1)F工作已完成4天工程量,H工作已完成8天工程量,E工作已完成10天工程量,I工作已完成25天工程量;
(2)H、J工作拖延对工期有影响,H工作的延误对工作影响2天,J工作的延误对工期影响5天。
4.事件3中,施工单位有权?出延长工期的要求。
理由:依据合同,承包人对K工作结算工程量超过276m3(240×115%)部分所造成的工程延误可以?出延期要求。发包人承担责任的工程量为:292m3-240×115%=16m3,延长工期为:30/240×16=2d。
5.(1)该工程的实际工期为 278 天(270+5+3); (2)因逾期完工支付违约金为 60000 元[10000×(278-270-2)])
查看解析

相关试题

单选
对于高程放样中误差要求不大于 10mm 的部位,应采用( )。
A 水准测量法 B 光电测距三角高程法 C 解析三角高程法 D 视距法
查看
单选
以 3d 抗压强度表示强度等级的水硬性胶凝材料,其储存超过( )个月,应进行复试并按复试结果使用。
A 0.5 B 1 C 2 D 3
查看
单选
某不过水土石围堰级别为 4 级,那么其堰顶安全加高下限值为( )。
A 0.7 B 0.5 C 0.4 D 0.3
查看
单选
在帷幕灌浆施工中,当某级浆液注人量已达 300 上时,或灌浆时间已达 30min 时,而灌浆压力和注入率均无改变或改变不显著时,应( )。
A 将浓度改稀一级 B 将浓度改浓一级 C 将浓度改浓两级 D 保持不变,继续灌浆
查看
单选
某水轮机型号为HL220一LJ一200,其中200表示()。
A 转轮标称直径 B 转轮型号 C 主轴型号 D 工作水头
查看
单选
重大事故隐患判定标准执行水利部《水利工程生产安全重大事故隐患判定标准(试行)》(水安监[2017]344号),对于判定出的重大事故隐患,要做到( )"五落实"。
A 整改责任、资金、措施、时限、应急预案 B 安全责任、资金、措施、时限、应急预案 C 管理、投入、培训、整改责任、应急救援 D 措施、投入、培训、整改责任、应急救援
查看
单选
水利水电建设项目竣工环境保护验收技术工作分为()个阶段。
A 二 B 三 C 四 D 五
查看
单选
某土石坝开挖工程量为10万m3,经现场测量土石方体积比约为3:7;已知发包人并未要求对土石坝的表土和岩石分开开挖,且合同中该部位土方、石方开挖单价分别为10元/
A 100 B 170 C 200 D 300
查看
单选
( )围堰有两面挡水的作用。
A 混凝土纵向 B 混凝土横向 C 钢板桩格形 D 木笼
查看
单选
黏性土料压实含水量可取 ω1=ωp+2%、ω2=ωp、ω3=ωp-2%三种进行试验。ωp 为土料的( )。
A 液限 B 塑限 C 固限 D 缩限
查看
刷题小程序
水利水电工程管理与实务题库小程序
