问答题 某二级公路沥青路面项目,路线长40km,路基宽度12m,行车道宽度9m。上面层为4cm中粒式沥青混凝土,下面层为5cm粗粒式沥青混凝土,基层为25cm5%水泥稳定砂砾,基层宽度9.5m。透层和黏层采用乳化沥青。施工组织已明确基层采用采用路拌法施工;面层采用摊铺机施工,采用160t/h沥青混合料拌和设备,设置在路线中点,上路距离200m,不考虑拌和场地征地和场地硬化。按每月有效工作时间 22 天、每天施工 8h 计算,设备利用率按 0.85 考虑,拌和设备安拆需要1个月,工期6个月;自卸汽车选型为15t自卸汽车(粗粒式沥青混凝土按2.365t/m3计,中粒式沥青混凝土按2.358t/m3计)。
【问题】(15分)
根据上述资料列出题中所涉及的定额细目名称、定额代号、单位、工程数量等内容,并填入表格中,列式计算工程量。(工程量计算结果保留整数)
【相关定额】

正确答案
1.路面工程数量的计算:
基层、透层数量:40000×9.5=380000(㎡)
黏层、沥青混凝土数量:40000×9=360000(㎡)
面层沥青混合料体积:
粗粒式:360000×0.05=18000(m3)
中粒式:360000×0.04=14400(m3)
合计体积:18000+14400=32400(m3)
质量:18000×2.365×1.02+14400×2.358×1.02=78056(t)
2.沥青混合料拌和设备数量计算:
78056÷(160×8×0.85×22×6)=0.54台
因此设置1台拌和设备即可。
3.混合料综合平均运距:
40÷2÷2+0.2=10.2(km)

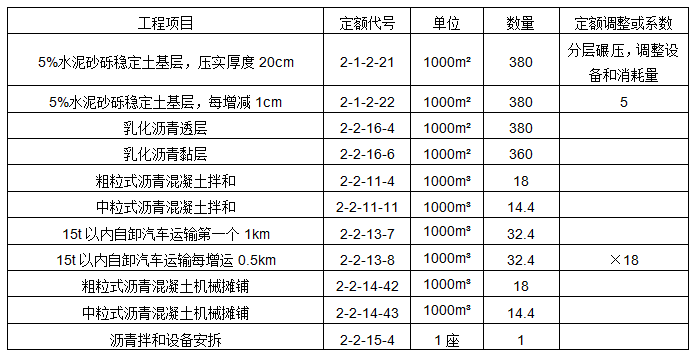

施工图预算计算数据见下表。
