1.事件一费用和工期索赔成立,基坑实际土质与业主提供的工程地质资料不符责任由业主承担,且A工作为关键工作,所以工程地质资料不符导致的费用和工期可以索赔。
事件二费用和工期索赔不成立,剥露后重新检验发现预埋件尺寸、位置不符合设计要求,施工单位对施工质量直接负责,所以属于施工单位应当承担的责任,费用和工期不能索赔。
事件三乙施工单位向业主索赔的工期和费用成立,S是关键工作且发生延误是因为业主采购的设备配件缺失造成,属于发包方原因,费用可以索赔,向业主索赔2天工期成立。
乙施工单位向甲施工单位索赔的工期不成立,事件1和事件2对乙施工单位的工期没有影响,且甲、乙没有直接的合同关系,所以不能向甲施工单位索赔工期。
事件四乙施工单位向业主索赔工期和费用不成立,由于乙施工单位安装设备故障和调试设备损坏,属于乙施工单位应承担的责任,所以不能向业主提出工期和费用索赔。
甲施工单位向业主索赔工期和费用成立,由于乙施工单位安装设备故障和调试设备损坏,属于乙施工单位应承担的责任,但是由于甲乙没有直接的合同关系,所以甲施工单位可以向业主提出工期和甲施工单位的窝工和机械闲置费用索赔。
甲施工单位向乙施工单位提出工期和费用索赔不成立,因为甲、乙没有直接的合同关系,但是甲施工单位可以向业主索赔,业主再向乙施工单位索赔。
2.业主代表的做法妥当,经监理人检查质量合格或监理人未按约定的时间进行检查的,承包人覆盖工程隐蔽部位后,对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检验,承包人应遵照执行,并在检验后重新覆盖恢复原状。

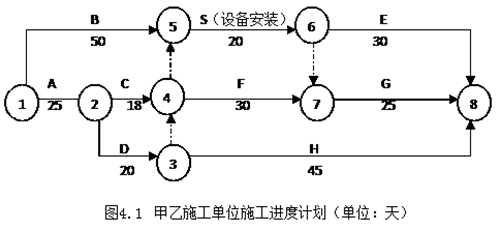

3.事件1—4发生后,实际工期为50+20+2+6+30=108天,其中E为关键工作,所以E的开始时间为第79天(78天末)。由于A工作延长3天,D工作延长2天,所以G工作的最早第81天开始(80天末)。
