首页
考研
最新考研题库
中外美术史23新版
建筑类
二级建造师
一级建造师
一级造价工程师
监理工程师
安全工程师
一级消防工程师
消防设施操作员
医学类
主治类
执业药师
护师(初级)资格证考试
主管护师(中级)资格证考试
护士资格证考试
医师类
中药学类
金融类
基金从业资格
银行从业资格
证券从业资格
期货从业资格
银行招聘考试
财会类
初级经济师
中级经济师
初级会计师
中级会计师
注册会计师
税务师
资产评估师
教师类
中学教师笔试
小学教师笔试
幼儿教师笔试
幼儿结构化面试
幼儿专业面试
中小学结构化面试
学历提升
成考(专升本)
成考(高起本、高起专)
自考
网校课程
登录
注册好礼
我的主页
我的提问
我的回答
退出
当前位置:
首页
>
案例分析(公路交通)
>
案例题 某高速公路K1+100-K4+000(无长链、短链)地基为湿陷性黄土,需要处理,路基处理宽度38m,设计方案采用
分析
案例题 某高速公路K1+100-K4+000(无长链、短链)地基为湿陷性黄土,需要处理,路基处理宽度38m,设计方案采用挤密砂砾桩处理,设计总柱长1416000m(单根桩长12m、桩直径0.4m);布设一层土工布、一层砂砾垫层(厚度20cm)。K4+000-K4+500段软土20761m3需要软基换填砂砾。(软土挖除采用2m3以内挖掘机,12t以内自卸汽车运输2km)
问题:(10分)
1.列式计算设计工程数量(π=3.14159)。
2.列出路基处理施工图预算所涉及的相关定额的名称、单位、定额代号、定额数量、定额调整等内容并填入表中(定额数量保留三位小数)。
正确答案
1.
(1)挤密砂砾桩1416000m,1416000×3.14159×0.2×0.2=177939.658m3
(2)土工布=38×(4000-1100)=110200m2
(3)砂砾垫层=110200×0.2=22040m3
(4)换填砂砾=20761m3

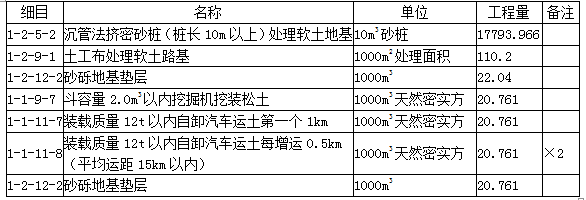

2.
