【解析】
本题考核桥梁工程下部结构清单计量规则和施工图预算。涉及钢绞线清单计量规则,索塔立柱施工图预算(混凝土、钢筋、劲性骨架)、索塔下横梁施工图预算(混凝土、钢筋、劲性骨架、钢绞线、支架)、索塔辅助措施施工图预算(提升模架、施工电梯、塔式起重机)。
【答案】
问题1:
(1)钢绞线计量数量:
78.43×1000-0.8×1.1×172×19=75554.16(kg)。
(2)工程量计量规则:
按图示两端锚具间的理论长度计算的预应力钢材质量,分不同材质以千克为单位计量。除上述计算长度以外的锚固长度及工作长度的预应力钢材含入相应预应力钢材报价之中,不另行计量。
问题2:
(1)预应力钢绞线每吨束数
40m以内:172÷2÷78.43=1.10(束/t);
1.10-1.41=-0.31 (束/t) 。
(2)索塔提升模架设备摊销费调整:
140×10×6=8400(元)
(3)钢管梁式支架下部钢管桩消耗量调整:
0.121×20×24÷142×10=4.09(t)
(4)钢管梁式支架上部面积:
33×(14+2×2)=594(m²)
(5)钢管梁式支架上部设备摊销费调整:
7448÷4×3=5586(元)
或13.3×140×3=5586(元)

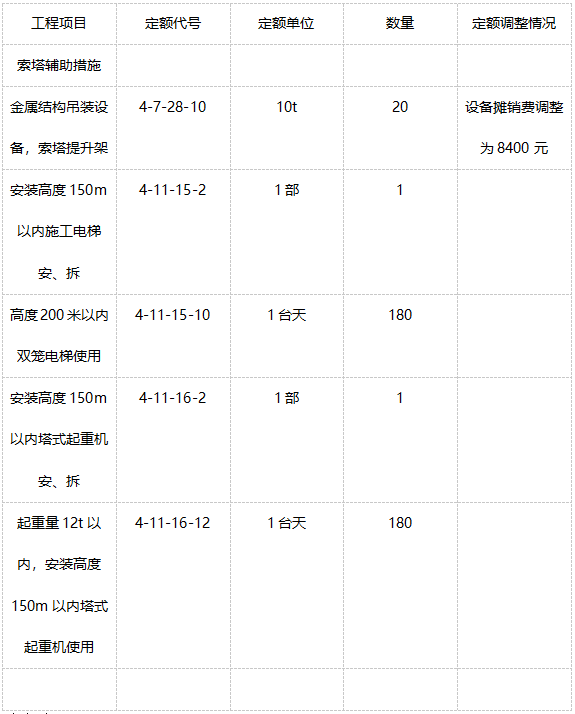

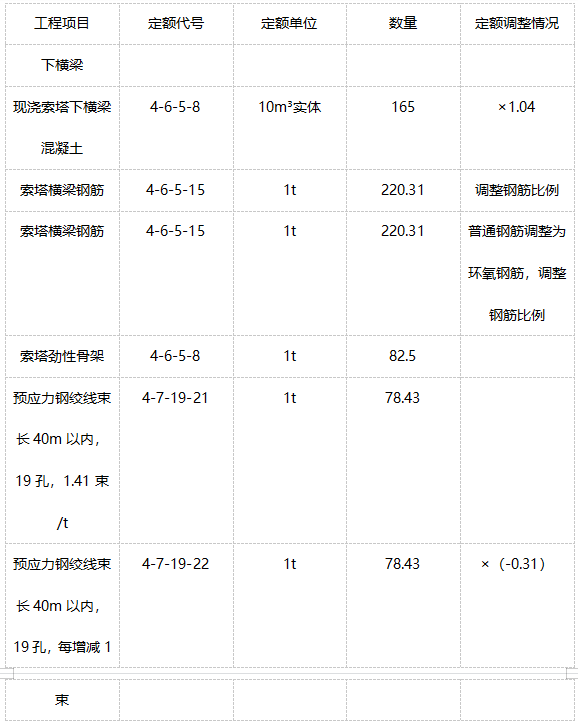

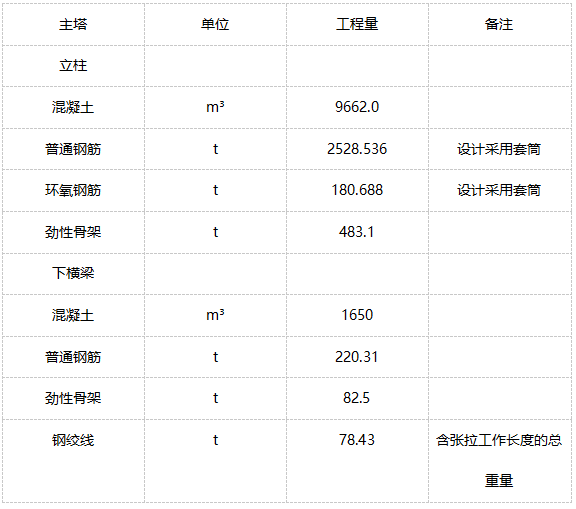

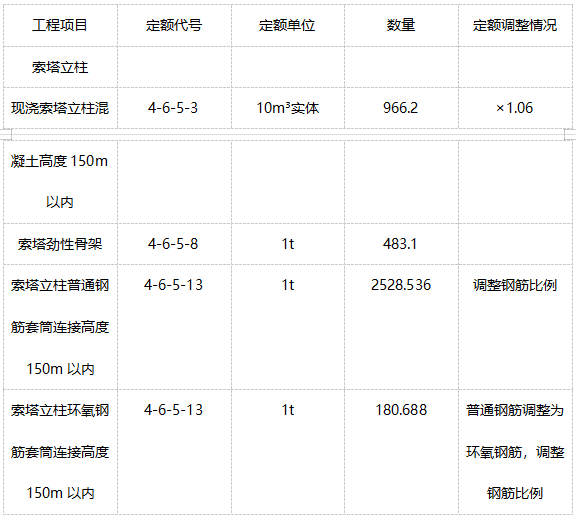

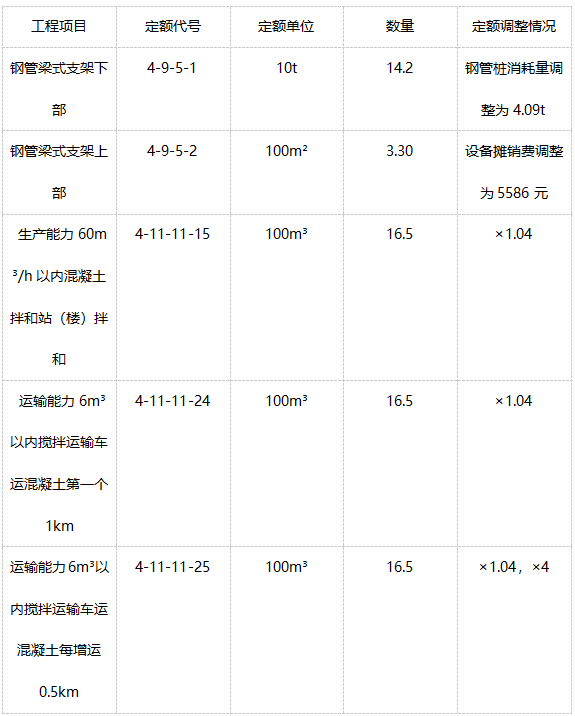

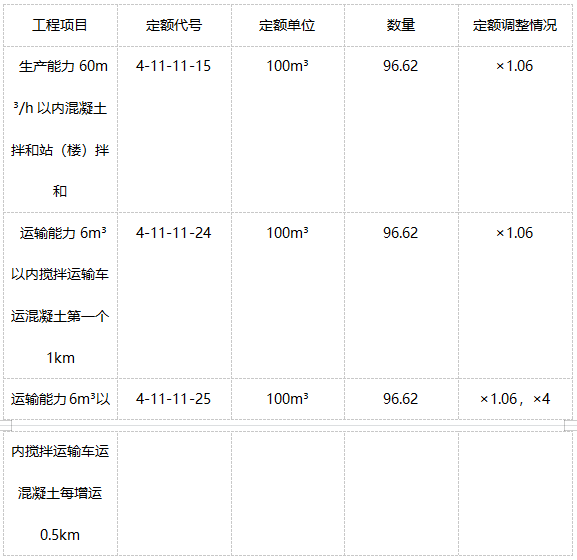

(6)该斜拉桥其他项目施工图预算计算数据见下表:
