问题1.(20分)

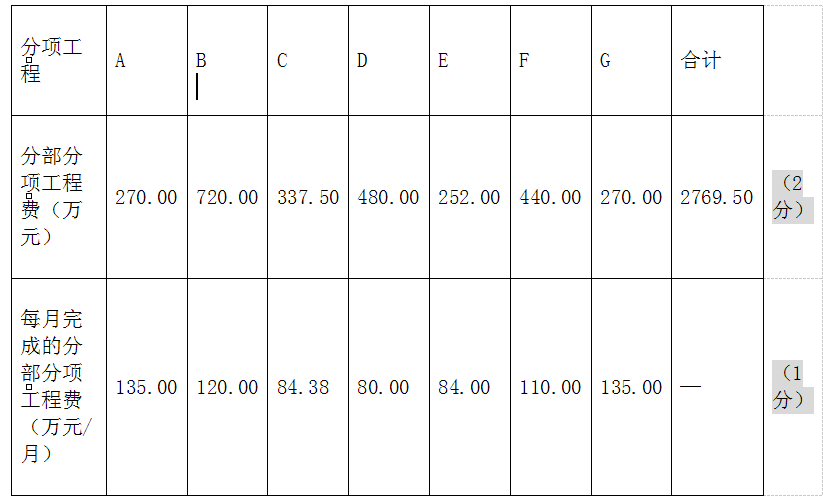

表5.1

工程预付款:
(2769.5+84+100)×(1+4%)×(1+3.35%)×20% (0.5分)
= 3174.54×0.2
= 634.91 (0.5分)
问题2.(5分)

绘制前锋线

第6月末,B工作被推迟1个月(或B工作进度偏差为120万元)(0.5分),C工作进度正常(或C工作进度偏差为0)(0.5分),D工作被推迟2个月(或D工作进度偏差为160万元)(0.5分)。
如果按原计划执行,B工作不会影响工期(0.5分),虽然B工作延误1个月,但其总时差为1个月(或但其未超过其总时差)(0.5分);D工作将导致工程工期延误2个月(0.5分),因为D工作是关键路线上的关键工作(或D工作的总时差为0)(0.5分)。
问题3.(3.5分)
(1)调整方案:压缩F工作(0.5分)2个月(0.5分)。
(2)因为,从第7月开始,项目关键路线为D-F, (0.5分)
应该压缩D、F工作总持续时间2个月才能按原工期完成, (1分)
而F工作可压缩2个月且相应增加的费用最少。 (1分)
问题4.(7.5分)
第4至6月完成各工作的工程量价款:
B工作3月~6月(4个月)完成了B工作总量的l/2,因此B工作4月~6月完成工程量价款为:720x 1/2×3/4=270.00(万元) (1.5分)
C工作3月~6月(4个月)完成了C工作的全部工程,因此C工作4~6月完成的工程量价款为:84.38×3=253.14(万元)(或337.5×3/4 =253.13万元) (0.5分)
D工作3月~6月(4个月)完成了D工作全部工程的1/3,因此D工作4~6月完成的工程量价款为:480×1/3×3/4= 120.00(万元) (1.5分)
(注:若考生按月计算第4~6月的工程量价款,季计算结果正确,也可得分。)
第4至6月应签发工程款:
[(270 + 253.14 + 120)×1.1(1分)+ 84×3/6(1分)] ×(1 + 4%)×(1 + 3.35%)(1分)×0.95(0.5分)= 765.27(万元)(0.5分)
