简答题:背景资料
某单洞双车道二级公路隧道长960m,开挖宽度10m,断面面积50m2,由于工期紧张,施工单位采用对向推进方案。
施工中发生以下事件:
事件一:有于隧道围岩条件较好,对向开挖工作面的间距达到15m时,确定该成都薇贯通段长度,开挖方法改为进口向出口单向开挖。

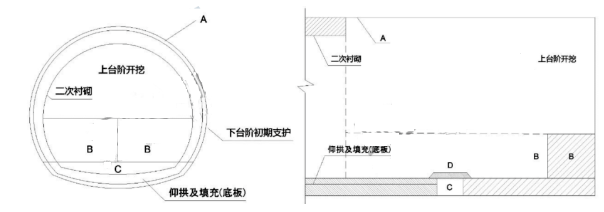

事件二:为保证贯通安全,贯通段开挖方法由全断面法改为台阶法,台阶法施工工序示意图如图4所示。

事件三:贯通过程中,隧道拱部发生坍塌并造成超挖。为此,设计院变更了设计参数,项目部编制了相应的施工方案。经监理工程师确认该设计变更为一般工程变更,并经过审批后实施。审批流程如下:施工单位提出申请-→E审查→F签署工程变更令→施工单位组织变更工程施工→监理工程师和施工单位协商确定变更工程的价款及办理有关的结算工作。
问题:
1.按照隧道跨度和长度分类,该隧道分别属于哪种类型隧道?写出承接该项目的施工单位需要具备的最低隧道工程专业承包资质。
2.判断事件一中施工单位确定的贯通段长度是否正确,若不正确写出正确的通段长度,并说明理由。
3.写出图4中A、B、C、D代表的施工工序。
4.事件三中处理拱部坍塌造成超挖的施工方案是否重要重新进行技术交底?补充事件三中一般工程变更审批流程中E和F的名称。

正确答案
1.
解析;根据开挖宽度为一般跨度隧道(9≤B<14,B=10),
根据长度为中隧道(1000<L≤3000,L=960),
最低资质为;隧道专业二级资质或者施工总承包二级资质。
2.
解析;贯通段长度不正确,正确的贯通段长度应该为25米。
原因《公路隧道施工技术规范》(JTGT 3660-2020)-7.1.8 隧道对向开挖的两工作面相距达到4倍隧道跨度时,两端施工应加强联系统一指挥;两工作面不得同时起爆。土质和软弱破碎围岩,两开挖面间距离达到 3.5倍隧道跨度时,应改为单向开挖:围岩条件较好地段,两开挖面间距离达到 2.5 倍隧道跨度时,应改为单向开挖。该隧道围岩条件较好,贯通段应取2.5倍隧道跨度,即25米。
3.
解析;A上台阶初期支护,B下台阶错开开挖,C底部开挖 (捡底),D仰拱栈桥
4.
解析;需要重新进行技术交底,如施工方案、工艺和技术措施等前提情况发生变化,应及时对交底内容作补充修改。
E;驻地监理工程师
F;总监理工程师
查看解析

相关试题

单选
路堑施工工艺流程中,逐层开挖前应完成的工作是( )
A 开挖截水沟 B 开挖边沟 C 基底检测 D 基底处理
查看
单选
土石路堤施工过程质量控制中,压实质量可采用( ) 指标进行检测。
A 压实度 B 沉降差值 C 弯沉值 D CBR值
查看
单选
采用灌砂法进行路基压实度检测,称量储砂简内砂的的质量时,应准确至( )。
A 1mg B 5mg C 1g D 5g
查看
单选
按组成结构分类,AC-1型沥青混凝上属于( )。
A 骨架-空隙结构 B 密实-骨架结构 C 骨架-悬浮结构 D 密实-悬浮结构
查看
单选
水泥混凝土路面纵缝施工中,当发生拉杆钢筋松脱或漏插时,正确的是( )。
A 应在横向相邻路面摊铺前,将松脱拉杆切断、丢弃 B 应在横向相邻路面摊铺前,钻孔重新植入 C 应对松脱的拉杆进行拔出力检验 D 应在下一块路面面板中增设相应数量的拉杆
查看
单选
关于二级及二级以下公路拦水带过水断面内水面高度的说法,正确的是()。
A 不得漫过右侧车道外边缘 B 不得漫过左侧车道外边缘 C 不得漫过左侧车道中心线 D 不得漫过右侧车道中心线
查看
单选
桥梁支架安装完成后,下一工序施工前。必须检查其平面位置、节点连接。爆横向向稳定性及()。
A 杆件长魔 B 承载能力 C 顶部高度 D 支架外观
查看
单选
桩基础中击钻孔施工中,当钻孔太深且偏差太大时、正确的处理方式是( )。
A 加大泥浆浓度 B 调整钻孔建度 C 提高孔内水位 D 回填重钻
查看
单选
桥梁上部结构赴臀浇筑合龙段施工中,合龙口两侧设置的压税水箱卸载的正确方式是( )。
A 浇筑合龙段混凝士时同步卸觀 B 合龙段混凝土完成50%时一次性卸载 C 會龙段混凝土全部浇筑完成后卸载 D 应在一天中气温最低且稳定时卸载
查看
单选
关于桥梁护网安装要求的说法。错误的是( )。
A 在安装桥梁护网前,应对设置在桥梁上的有关预埋件进行检查 B 在高压线穿越安装桥梁护网的地方,应按规定做防雷接地 C 桥梁护网做防雷摄地时,接地电阻不小于200 D 金属网应伸展拉紧。整个结构不得扭曲
查看
