简答题:背景资料:
某施工单位承建了长度5km的“四好农村路”改建工程。该改建工程是将现有的农村公路升级改建为轻交通荷载等级的四级公路,路面面层为水泥混凝土结构。施工单位中标后,立即组织人员、材料、设备进场,现场设置了工地试验室。
施工中发生以下事件:
事件一:为满足设计要求,施工单位在面层水泥混凝土中掺加了各种掺合料,质量满足规范要求的各种掺合料使用前,施工单位进行了A检验以及B试验。
事件二:为节约成本,通过C验证,施工单位利用了该工程农村公路的再生粗集料。
事件三:工地试验室针对现场材料试验、设备管理做了以下工作:
(1)工地试验室将超出母体检测机构授权范围的试验检测项目和参数进行了外委,并向项目监理单位报备。
(2)该项目的施工单位、监理单位将外委试验委托给同一家检测机构进行检测。
(3)工地试验室设备管理人员将使用状态为“准用” 的仪器用“绿”色标签进行标识。

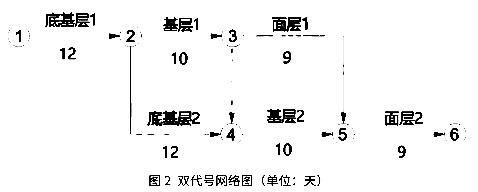

事件四:垫层施工完毕后,施工单位将合同段内路面工程分为两个施工段,每个工段分三个工序(底基层、基层、面层)组织搭接流水施工,双代号网络图如图2所示。

问题:
1.写出事件一中A、B的内容。
2.写出事件二中C的内容,并结合背景材料,写出该改建工程可使用原农村公路再生粗集料还应具备的两个主要条件。
3.条判断事件三中的工地试验室相关工作内容是否正确,若不正确写出正确工作内容。
4.写出事件四中的关键线路(写出数字序号即可,如: 432)并计算总工期。

正确答案
1.
解析:A;混凝土配合比试配,B掺量优化
2.
解析:C;配合比验证。1、再生粗集料的技术等级不得低于III级。2、合成级配及单粒级级配范围宜符合相关的要求
3.
解析;事件(1)向项目监理单位报备做法不妥,超出参数的检测外委应向项目建设单位报备。
事件(2)做法不妥,.工程建设项目的同一合同段中的施工、监理单位和检测机构不得将外委试验委托给同一家检测机构。
事件(3)状态为“准用” 的仪器用“绿”色标签进行标识,做法不妥,“准用”应用“黄”色标识。
4.
解析;关键线路;1-4-5-6。总工期;12+12+10+9=43天
查看解析

相关试题

单选
路堑施工工艺流程中,逐层开挖前应完成的工作是( )
A 开挖截水沟 B 开挖边沟 C 基底检测 D 基底处理
查看
单选
土石路堤施工过程质量控制中,压实质量可采用( ) 指标进行检测。
A 压实度 B 沉降差值 C 弯沉值 D CBR值
查看
单选
采用灌砂法进行路基压实度检测,称量储砂简内砂的的质量时,应准确至( )。
A 1mg B 5mg C 1g D 5g
查看
单选
按组成结构分类,AC-1型沥青混凝上属于( )。
A 骨架-空隙结构 B 密实-骨架结构 C 骨架-悬浮结构 D 密实-悬浮结构
查看
单选
水泥混凝土路面纵缝施工中,当发生拉杆钢筋松脱或漏插时,正确的是( )。
A 应在横向相邻路面摊铺前,将松脱拉杆切断、丢弃 B 应在横向相邻路面摊铺前,钻孔重新植入 C 应对松脱的拉杆进行拔出力检验 D 应在下一块路面面板中增设相应数量的拉杆
查看
单选
关于二级及二级以下公路拦水带过水断面内水面高度的说法,正确的是()。
A 不得漫过右侧车道外边缘 B 不得漫过左侧车道外边缘 C 不得漫过左侧车道中心线 D 不得漫过右侧车道中心线
查看
单选
桥梁支架安装完成后,下一工序施工前。必须检查其平面位置、节点连接。爆横向向稳定性及()。
A 杆件长魔 B 承载能力 C 顶部高度 D 支架外观
查看
单选
桩基础中击钻孔施工中,当钻孔太深且偏差太大时、正确的处理方式是( )。
A 加大泥浆浓度 B 调整钻孔建度 C 提高孔内水位 D 回填重钻
查看
单选
桥梁上部结构赴臀浇筑合龙段施工中,合龙口两侧设置的压税水箱卸载的正确方式是( )。
A 浇筑合龙段混凝士时同步卸觀 B 合龙段混凝土完成50%时一次性卸载 C 會龙段混凝土全部浇筑完成后卸载 D 应在一天中气温最低且稳定时卸载
查看
单选
关于桥梁护网安装要求的说法。错误的是( )。
A 在安装桥梁护网前,应对设置在桥梁上的有关预埋件进行检查 B 在高压线穿越安装桥梁护网的地方,应按规定做防雷接地 C 桥梁护网做防雷摄地时,接地电阻不小于200 D 金属网应伸展拉紧。整个结构不得扭曲
查看
