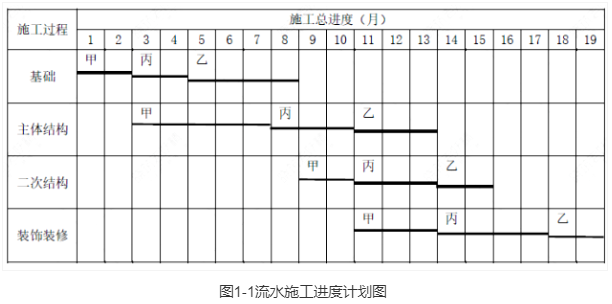

1、补充流水节拍:A-2,B-5,C-2,D-3,E-4;
甲栋施工工期:13个月
乙栋施工工期:15个月
丙栋施工工期:15个月
2、不妥之处1:施工单位委托了监理单位控股的具有检测资质的检测机构负责工程的质量检测工作不妥;
正确做法:检测机构不得与检测工程项目相关的设计单位、施工单位、监理单位有隶属关系或者其他利害关系。
不妥之处2:要求钢材供应商在总承包单位材料人员见证下,从其货场对该批钢材取样送检不妥。
正确做法:应在建设单位或者工程监理单位监督下由总承包取样人员进行现场取样,应从施工现场对该批钢材取样送检。

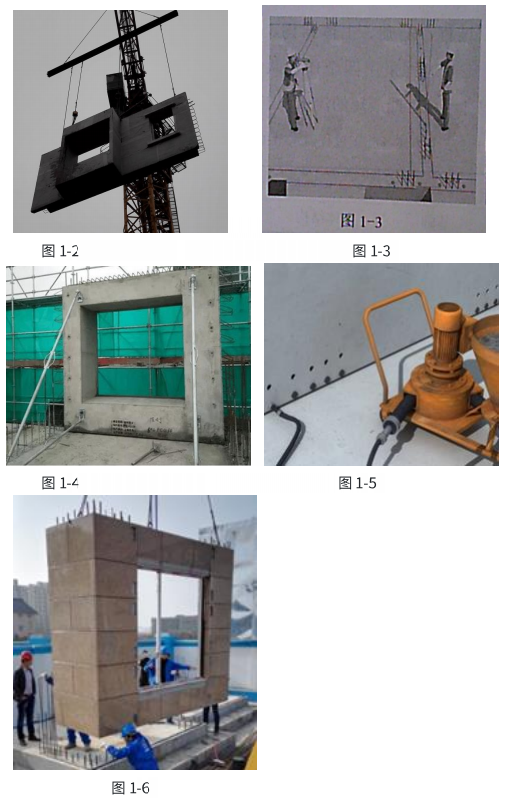

3、1-2墙板起吊,1-3施工放线,1-4临时支撑,1-5连接灌浆,1-6安装就位
施工顺序:3-2-6-4-5
4、预制构件还有:预制柱、预制梁、预制叠合板、预制楼梯、预制阳台、预制空调板等。
墙板就位后测量的偏差项目有水平位置、倾斜度、高度等。
