案例分析题 某河道整治工程包括3km新建堤防和1座排水闸工程,其中堤防级别为3级,堤身采用黏性土填筑,高7m,设计压实度为0.93,排水闸工程共3孔,每孔净宽8m,闸室底板为三孔一联整体式结构,根据项目划分,每一个闸墩为一个单元工程。工程施工过程中发生如下事件:
事件1:工程开工后,施工单位采购了同一批号22mm的钢筋28t,同一批号16mm的钢筋30t,进场后即对钢筋进行抽样检测,其中试样的抽样频率、截取位置根据《水工混凝土钢筋施工规范》进行,检测结果表明22mm的钢筋有1项指标不合格。
事件2:阐墩混凝土浇筑完成后,施工单位依据《水利水电工程单元工程施工质重验收评定标准——混凝土工程》,对闸墩混凝上单元工程质量及其包含的混蔬土浇筑等工序质量进行了评定。
事件3.提防填筑施工时,受降雨等因素影响,部分土方压实质量经检验不合格,经返工处理,造成直接经济损失11万元,间接经济损失32万元,影响工期20天。

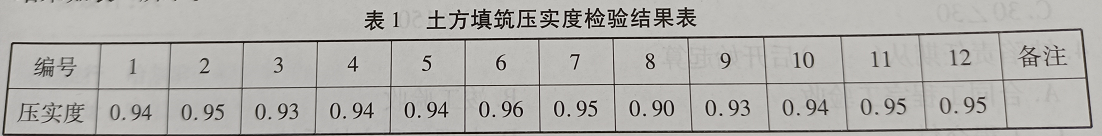

事件4:返工处理合格后,施工单位重新进行土方填筑施工,依据《水利水电工程单元工程施工质量验收评定标准——堤防工程》,对某层填土压实度进行检测,共抽检12个土样,检验结果如表1所示。


1.事件1中,钢筋试样的抽样频率和截取位置分别有哪些要求?施工单位应如何处理这批22mm的钢筋?
2.事件2中,除混凝土浇筑工序外,闸墩混凝土单元工程中还包括哪些工序?
3.根据《水利工程质量事故处理暂行规定》,指出事件3中的质量事故类别,并说明理由。
4.根据事件4,判断该层土方填筑压实质量是否合格,并说明理由。

正确答案
1.(1)钢筋试样的抽样频率要求:回一批号22mm和同一批号16mm的钢筋各抽2根进行取样。截取位置要求:钢筋取样时,钢筋端部应先截去500mm再取试件。
(2)施工单位应从同一批钢筋中另取双倍数予的试件重做各项试验。如仍有1个试件不合格,则该批钢筋为不合格。
2.阐墩混凝土单元工程的工序还包括基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件制作及安装、外观质量检查。
3.一般质量事故。理由:堤防填筑工程属于土石方工程,直接经济损失>10万元且≤30万元的土石方工程,属于一般质量事故。
4.该层土方填筑压实质量合格,且压实度达到了优良标准。理由:该堤防属于高度超过6m的3级黏性土新筑堤防,本题中压实度合格率=11/12×100%=92%≥85%(合格工序指标)+5%,属于优良工序;不合格样的压实度0.90不低于设计值0.93的96%(0.93×96%=0.89),且不集中分布。
查看解析

相关试题

单选
单项选择题 悬臂梁跨度2.1米,强度达到( )可以拆模。
A 25% B 50% C 75% D 100%
查看
单选
单项选择题 反滤层从下到上的材料依次可以是()。
A 大石子-小石子→中粗砂网 B 小石子→大石子→中粗砂 C 中粗砂→小石子→大石子 D 中粗砂→大石子-→小石子
查看
单选
单项选择题 用地质罗盘测得岩层面倾向为南偏东30",倾角为60°表示()。
A 150∠60 B 20∠150 C 30∠30 D 60∠150
查看
单选
单项选择题 缺陷责任期从()后开始起算。
A 合同工工程完工验收 B 竣工验收 C 工程交付 D 办理工程交接手续
查看
单选
单项选择题 严重损坏,需要经过除险加固才能正常运行的水闸安全类别是()类闸。
A 1 B 2 C 3 D 4
查看
单选
单项选择题 机械在220kV高压线下工作时,其最高点与高压线之间的最小垂直距离是()m。
A 4 B 6 C 8 D 10
查看
单选
单项选择题 依据土的开挖难易程度,土分( )类。
A 3 B 4 C 6 D 12
查看
单选
单项选择题 河长制分为( )级。
A 2 B 3 C 4 D 5
查看
单选
单项选择题 水工隧洞中的灌浆顺序是()
A 固结灌浆、回填灌浆、接缝灌浆 B 回填灌浆、固结灌浆、接缝灌浆 C 回填灌浆、接缝灌浆、固结灌浆 D 固结灌浆、接缝灌浆、回填灌浆
查看
单选
单项选择题 某钢筋混凝土受弯构件,钢筋采用闪光对焊连接,同一截面受拉区钢筋接头的截面面积最多不宜超过受力钢筋总截面面积的()。
A 20% B 30% C 40% D 50%
查看
