1.(1)可索赔的工期:10+2+40=52 天;
(2)可索赔的费用:20 万元。
2.图中整改内容:

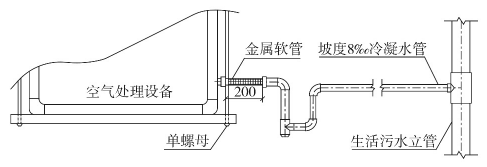

(1)空气处理设备吊架应采取双螺母进行紧固固定;
(2)空气处理设备金属软管长度不大于150mm;
(3)冷凝水应间接排入生活污水管。
3.(1)错误:项目部按250kg 做了过载试验,并记录为合格错误。
正确做法:质量大于10kg 的灯具的固定及悬吊装置应按灯具重量的5 倍做恒定均布载荷强度试验(即按500kg 做恒定均布载荷强度试验),持续时间不得少于15min。
(2)错误:将不同回路导线穿在同一管内错误。
正确做法:不同回路、不同电压等级、交流与直流的导线不得穿在同一管内。
(3)错误:配电柜相互间接缝为5mm 错误。
正确做法:配电柜安装垂直度允许偏差为1.5%。,相互间接缝不应大于2mm,成列柜面偏差不应大于5mm。
4.安装公司递交的施工记录资料还应增加的内容:图纸会审记录、设计变更单、隐蔽工程验收记录;定位放线记录。
