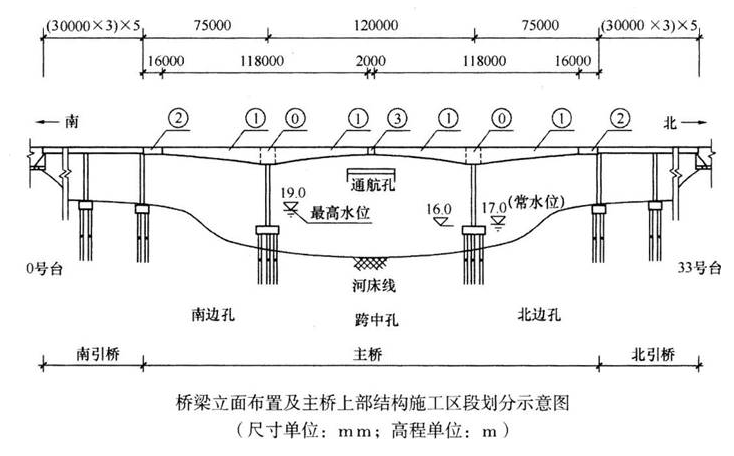

1.多孔跨径总长为:75+120+75+30×3×5×2=1170m;该桥为特大桥。
2.施工区段:托架法(膺架法);施工区段①:挂篮施工(悬臂施工);施工区段②:支架法。
3.(1)合龙顺序:南边孔、北边孔→跨中孔;(预应力混凝土连续梁合龙顺序一般是先边跨、后次跨、最后中跨。)
(2)施工区段③的施工时间应选择在一天气温最低的时候进行。
4.(1)通航孔的两边应加设护桩、防撞设施、安全警示标志、反光标志、夜间警示灯;
(2)挂篮作业平台上必须铺满脚手板,平台下应设置水平安全(防抛网);主梁上部应设栏杆,栏杆应有踢脚板,栏杆应张挂密目立网。
(3)设置通航限高架、限高警示灯。
5.(1)主桥墩承台施工最适宜选用钢板桩围堰。
(2)19.0+0.5=19.5m。
