1.(1)钢管直径:50mm。
(2)小导管的最小长度:3m。
(3)注浆顺序:A 和 X → C 和 V → E 和 T → G 和 R → I 和 P → K 和 N → B 和 W → D 和 U → F 和 S→ H 和 Q → J 和 O → L 和 M。
2.(1)开挖方法:环形开挖预留核心土法。
(2)最大跨度:12m。

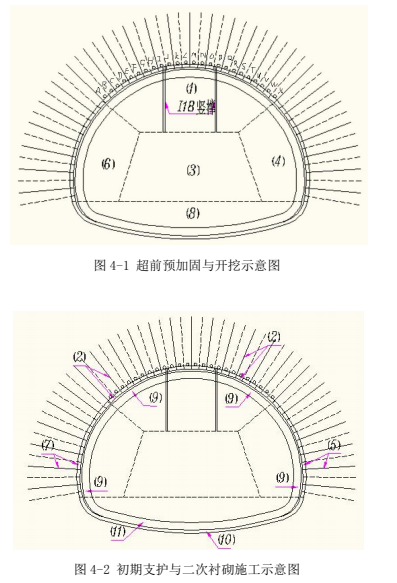

(3)施工顺序:(1)→(2)→(4)和(6)→(5)和(7)→(3)→(8)→(10)→(11)→(9)。
3.(1)外加剂:速凝剂。
(2)关键技术指标:①初凝时间,不应大于 5min;②终凝时间,不应大于 10min。
4.不合理。
理由:二次衬砌施作应待初期支护变形基本稳定,防水隔离层施工完成后再进行。
5.不完整。
应补充:管超前、严注浆、短开挖、强支护。
6.三项监测项目:拱顶沉降;水平收敛;地表沉降。
